一份境外工程合同签署以后,工程尚未变成能够交接的设施。设计需要落实为施工条件,人员、设备和材料必须按照进度进入现场;施工完成后,还要经历调试、并网、验收或移交等环节。对于跨越多个工点的工程,任何一处进度或接口问题都可能影响整体交付。
因此,中国工程企业全球化的研究问题,不只是“签下多少合同”,而是这些合同怎样在不同国家组织成具体任务,并最终形成有据可查的交付结果。
中国电建的巴西输电线路与哥伦比亚光伏EPC项目,提供了两种观察窗口:前者需要协调分散的长线路工地,后者需要把设计、采购、物流、施工和并网连接成两座电站的移交过程。而公司的财务数据又揭示了另一面:境外收入或新签合同增长,可以与集团利润下降同时发生。
一、首先分清谁签约、谁施工、谁确认收入
本文的财务主体是中国电力建设股份有限公司(601669)及其合并子公司,而不是将母集团、所属工程局和各项目法人合并计算的一张“大电建”账。
公司前身中国水利水电建设股份有限公司,于2009年11月30日由中国水利水电建设集团公司和中国水电工程顾问集团公司发起设立,2011年在上海证券交易所上市。[PC-H01]
按照2025年末及2026年上半年披露,中国电力建设集团有限公司持有股份公司53.05%的股权。[PC-F01] [PC-F02] 母集团与上市公司的法律和财务边界需要明确;具体工程实施单位、项目公司与业主也不能直接视为同一主体。
上市公司的业务组合主要由工程承包与勘察设计、电力投资运营及其他业务构成。2025年,工程承包与勘测设计占主营收入91.77%;2026年上半年仍占90.64%。[PC-F01] [PC-F02]
这说明工程建设仍是理解中国电建经营的主要入口,但并不意味着所有承建的输电线路或电站都由上市公司投资、拥有并长期运营。
工程承包的核心责任是按照合同组织设计、施工及约定交付;电力投资运营则涉及资产持有和持续经营。两类业务可能存在联系,但在资金投入、收入确认和责任期限上并不相同。
境外项目还可能涉及不同工程局、当地项目法人和业主。项目新闻中的“完工”“并网”“移交”,首先应当对应具体工程范围与责任主体,不能自动改写为集团新增自有电站或长期发电收益。
二、海外收入增长,为什么仍然面临利润压力

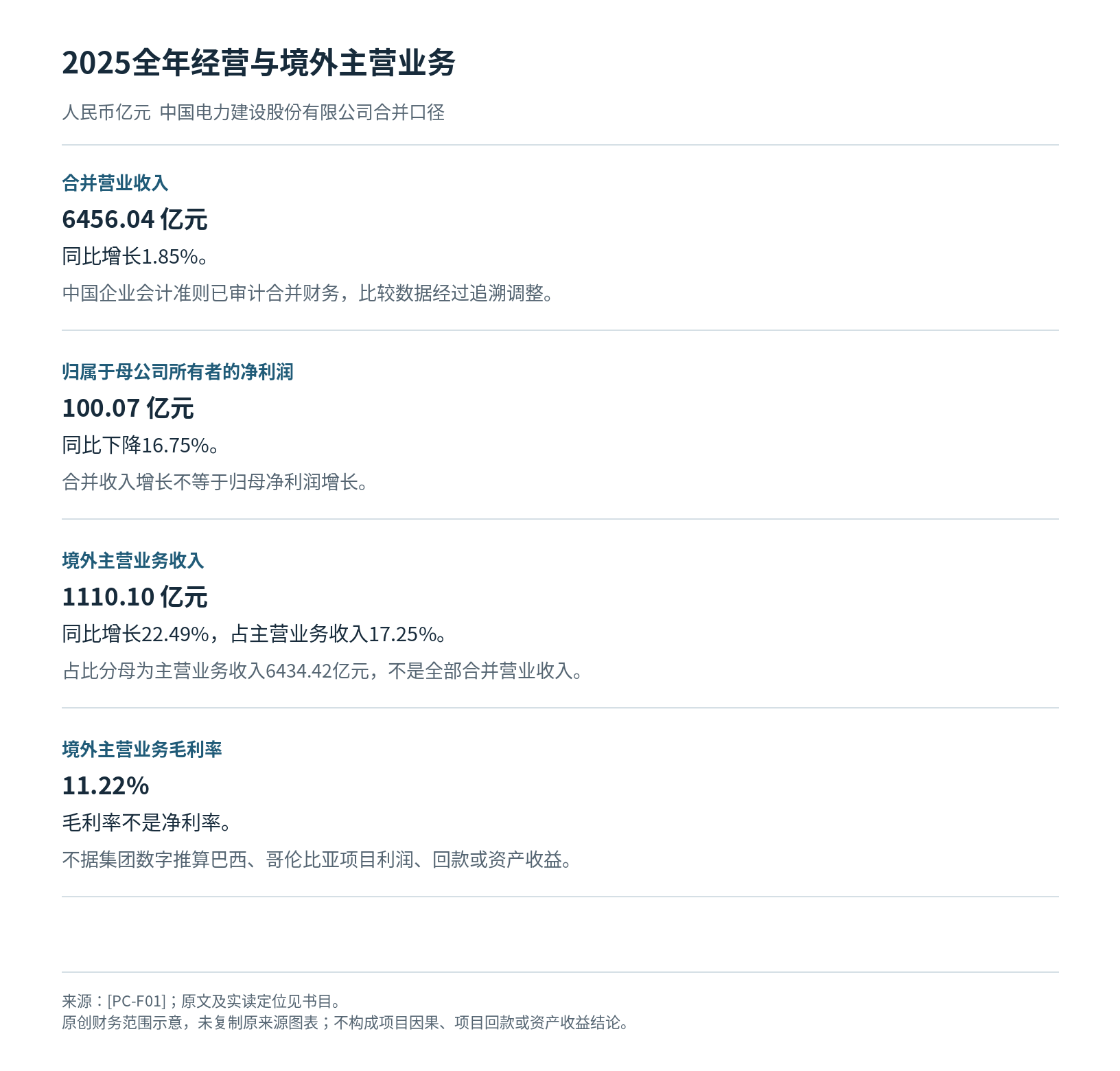

2025年,中国电建实现合并营业收入6456.04亿元,同比增长1.85%;归属于母公司所有者的净利润100.07亿元,同比下降16.75%。[PC-F01]
这组数据来自按照中国企业会计准则编制的已审计合并报告,比较期采用同一控制下企业合并追溯调整后的数据。收入增长没有同步带来归母利润增长,是理解当年经营的第一重张力。
按主营业务地域划分,2025年境外主营收入为1110.10亿元,同比增长22.49%,占主营收入17.25%,境外主营业务毛利率为11.22%。[PC-F01]
这里的分母是主营业务收入6434.42亿元,而不是6456.04亿元的全部合并营业收入。报告使用“境外”地域分类,不能在没有进一步核验的情况下将其改写为完全不含港澳台地区的外国收入。
进入2026年上半年,增长与利润的分化更加明显。

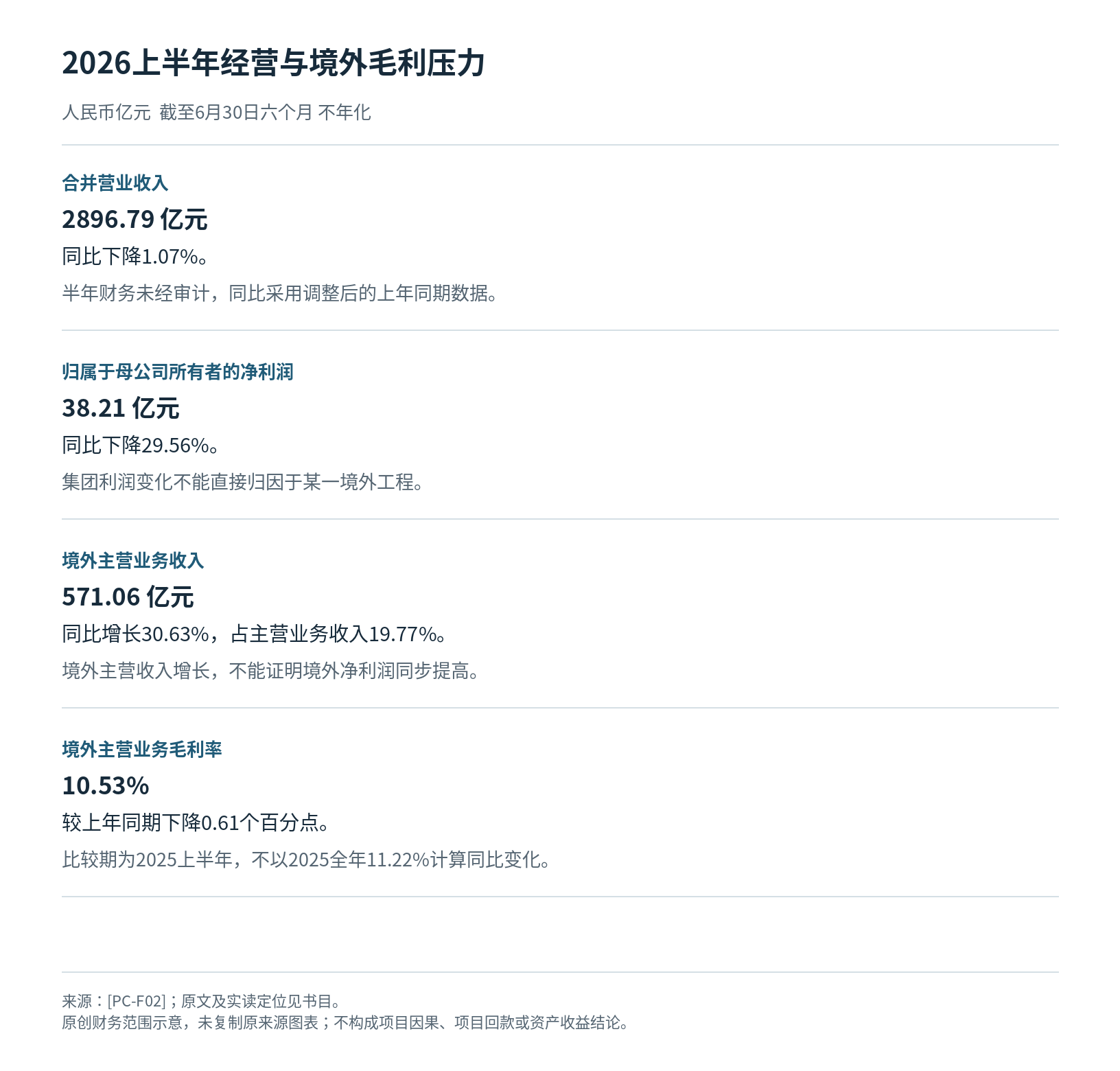

截至6月30日的六个月,中国电建实现合并营业收入2896.79亿元,同比下降1.07%;归母净利润38.21亿元,同比下降29.56%。[PC-F02]
半年财务未经审计,同比采用调整后的上年同期比较数据,不能将六个月业绩简单年化。集团利润下降是必须保留的经营事实,但不能在缺少项目损益资料时,直接归因于某一境外工程。
与此同时,境外主营收入达到571.06亿元,同比增长30.63%,占主营收入的19.77%;境内主营收入同比下降6.67%。境外主营业务毛利率为10.53%,较上年同期下降0.61个百分点。[PC-F02]
换言之,境外业务在主营收入中的份额提高,收入继续增长,但对应的毛利率承受压力。毛利率并非净利率,境外收入增长也不足以证明境外净利润同步提高。
尤其需要注意,毛利率减少0.61个百分点是2026年上半年与2025年上半年之间的比较,不能直接用2025全年11.22%的毛利率计算同比变化。
合同规模则属于另一个分母。
2025年,中国电建境外新签合同2863.15亿元,占当年全部新签合同21.47%;2026年上半年,境外新签合同1973.24亿元,占同期全部新签合同31.83%。[PC-F01] [PC-F02]
合同占比回答的是当期新增签约结构,主营收入占比回答的是当期经营收入结构。大型工程往往跨越多个施工阶段,签约不等于当期完成交付,更不等于取得同额现金回款或实现相应利润。
这意味着中国电建的海外发展不是一条简单的“签约增加—收入增加—利润增加”的直线。工程企业需要持续协调设计、采购、施工、资源配置和验收,合同金额与最终经济结果之间存在实际交付过程。
上述集团数据说明了这种经营张力,却无法直接回答巴西或哥伦比亚两项工程分别贡献了多少收入与利润。
三、为什么选择巴西线路与哥伦比亚光伏项目
巴西皮奥伊州500千伏输电线路项目,按照中国电建2026年9月20日的报道,其承建范围为304公里、611座铁塔,并于9月9日实现首次并网及商业运营。[PC-M01]
这项工程值得研究的,不只是线路长度,而是长距离、复杂地形、交通困难和工点分散条件下的施工组织。
按照公司披露,项目团队通过里程碑跟踪、施工排程,以及劳动力、设备和材料的协调推进工程。相比集中式工地,长线路建设需要将分散地点上的工作汇集为一个整体交付节点。
哥伦比亚Caldas的Francisco(Plant F)与Juana(Plant D)两座光伏电站,则提供了另一种任务结构。两站合计装机容量15.99兆瓦。公司2026年9月24日报道,项目于9月18日获得业主工程验收证书并完成移交。[PC-M02]
与巴西长线路的多工点协调不同,哥伦比亚项目更适合观察EPC内部的连续责任:设计成果如何传递至采购与国际物流,设备材料如何进入施工安装,工程如何经过调试、并网,最终达到可以移交的状态。
两项案例的共同点是具有明确的工程任务和公司披露的交付节点,区别则在于组织难点。巴西侧重分散现场的进度与资源协调,哥伦比亚侧重设计、采购、施工和交接之间的责任衔接。
它们不是能够直接解释集团收入和利润变动的归因实验,也没有提供可用于统一比较的项目利润分母。
后文将分别进入这两条工程任务链:观察一条跨越众多工点的输电线路如何形成整体交付,以及两座光伏电站如何沿EPC责任链走向验收与移交。
真正需要回答的是:从签约到设施可交接,中间有哪些必须由人组织、协调和确认的工作;这些工作完成以后,又需要什么证据才能把工程进展转化为可信的经营判断。
四、巴西皮奥伊:304公里输电线路如何形成整体交付
中国电建2026年9月20日发布的巴西项目报道,记录了皮奥伊州500千伏输电线路的一项交付节点:9月9日,该工程实现首次并网并进入公司所称的商业运营阶段。报道涉及的承建范围为304公里线路、611座铁塔。[PC-M01]
这组数字描述的是工程对象的长度与构筑物数量,而非输送电量、项目收益或承包商拥有的电网资产。要理解其价值,仍须回到这304公里如何被组织成能够整体交接的线路。
1. 长线路的难点,在于分散现场必须共同完成任务
与集中在一处场地的工程不同,长距离输电线路将工作分散到众多地点。中国电建披露的困难包括地形复杂、线路长、施工点分散、交通不便和工期紧张。[PC-M01]
这些条件彼此关联:现场分散使各处进度不易仅凭一个地点的情况判断;交通条件影响人员、设备和材料在不同地点之间的组织;而工期约束又要求这些分散工作在约定节点前形成相互衔接的结果。这里分析的是线路工程的组织特点,并不意味着已核实某一工点曾发生具体延误。
长线路的管理对象因此不是简单的“建好多少座塔”。塔位和线路长度可以说明施工规模,但局部任务完成与整条线路具备并网条件之间,还有必须协调的接口。
某些地点的工作推进较快,不代表全部相关环节都已达到同一交接状态。反过来,一个工点遇到条件限制,也不必然意味着整个项目无法通过调整排程继续推进。判断整体进展,需要将分散地点的工作状态放在共同的里程碑框架中。
2. 里程碑、排程和资源配置如何相互衔接
项目报道能够确认的组织动作,是团队跟踪施工里程碑、协调作业排程,并对劳动力、设备和材料进行统筹配置。[PC-M01]
这些动作之所以重要,在于其分别处理三种约束:里程碑提供共同时间参照,排程协调不同地点工作之间的先后关系,资源配置则回应分散工地对人、机、料的需求。
它们不需要被包装成某套未经披露的数字指挥系统,也不需要虚构现场负责人讲话,便足以说明承包商面对的是跨地点的连续协调任务。
里程碑跟踪与实际工程完成还应分开理解。一个阶段性节点可以帮助项目团队判断哪些工作已到预定状态、哪些尚须衔接,却不能替代最终工程交付所需的确认。
对于这样一条线路,适当的验证逻辑是将不同工作地点的状态、关键接口和整体节点联系起来,而不是由某个局部进度直接推定全线就绪。这是从项目结构提出的作者分析,并非声称本案使用过某份特定交接清单、软件平台或验收模板。
材料、设备和劳动力的配置也需要用组织语言而非设备技术细节解释。分散现场会让资源投入呈现不同地点、不同阶段的要求;项目协调者需要在既定工期内识别何处需要投入、何处需要等待其他工作形成条件。
公开报道仅支持“进行了配置与协调”这一层事实,不能据此写出具体采购路线、施工班组数量、运输路径或某种吊装方式。研究重点应放在责任能否跨地点衔接,而不是为短新闻补造施工日志。
中国电建称该工程施工较原计划提前一个月。[PC-M01]
这是一项相对于其施工计划的进度陈述,能说明公司披露的组织结果,但不能与其他巴西电网项目的总里程或监管期限提前幅度拼接。
所谓提前,必须始终对应相同承建范围、相同施工基准和相同节点;否则,一个有意义的项目成果很容易被误写成范围更大的业绩。
3. 从施工完成到并网运营,为什么还需要不同证据
施工进度之后,还要区分并网和商业运营。
公司披露的9月9日首次并网,是一个明确的工程事件;同篇报道又将其表述为进入商业运营。两个描述共同构成承包商公开的项目阶段信息,但它们回答的并非长期运营的全部问题。
若要判断独立验收状态,需要查验适用的业主或监管凭据;若要判断长期供电表现,则还需后续的实际运行、可用性及供电记录。
当前报道不提供这些完整证据,不能将预计提升供电稳定性的作用直接写成已量化的长期效果。
对承包企业来说,交接信息的完整性也是一项实际管理能力。可以设想,未来核验同类项目时,先抽取一个得到授权的工程节点,检查其完成状态是否对应相关记录,随后再查看它如何进入下一交接节点、由哪一责任方确认。
这是一项低成本的组织核验建议,而不是本项目已有的独立监管验收结果。它能帮助区分“施工动作发生了”“阶段节点获得确认”与“设施在后续使用中持续发挥预期功能”。
4. 工程节点的实现,不能直接替代经营收益判断
巴西案例还须放回中国电建整体经营中理解。
2026年上半年,公司境外主营收入同比增长30.63%,但境外主营业务毛利率为10.53%,较上年同期下降0.61个百分点;集团归母净利润亦同比下降29.56%。[PC-F02]
这提醒研究者,海外任务推进和收入增长并不自动生成相同方向的利润结果。巴西9月项目节点更不能倒填到上半年财务中,或者推算项目当地净利润、回款与成本改善。
这条皮奥伊输电线路的研究价值,正在于它把境外工程从合同金额转回一条可描述的组织链:长距离与复杂地形形成分散现场,交通与工期带来资源协调压力,里程碑和排程使各处施工能够朝共同节点推进,最终形成公司披露的并网及商业运营阶段。[PC-M01]
这里有明确工程对象与节点,也留下后续独立验收和运行效果需要核验的空间。
与巴西沿线众多工地需要合成一个线路交付结果不同,哥伦比亚两座光伏电站的下一项任务,是在较集中的EPC责任链上,把设计、采购、国际物流、施工安装、调试与并网逐层衔接,最终形成可移交的设施。
两者都要求跨环节责任清楚,但一个强调分散现场的进度组织,另一个更突出多阶段成果之间的交接。
五、哥伦比亚Caldas:两座光伏电站如何沿EPC责任链完成移交
与巴西皮奥伊输电线路的分散施工不同,哥伦比亚Caldas省的两座光伏电站,呈现了另一种海外工程组织任务:承包商需要将设计、采购、国际物流、施工安装、调试和并网连接起来,最终形成能够交付业主的实体设施。
2026年9月24日,中国电建发布项目报道,称Francisco(Plant F)与Juana(Plant D)两座光伏电站于9月18日取得业主工程验收证书,并完成工程移交。两站合计装机容量15.99兆瓦。[PC-M02]
这一节点说明项目已经从施工推进到公司披露的完工移交阶段。但它首先属于工程承包成果,不意味着中国电建拥有这两座电站,也不能将其装机容量直接计入上市公司自有控股发电资产。
1. EPC交付的核心,是不同工作成果能够相互衔接
中国电建披露的项目范围覆盖设计、采购、国际物流、施工安装、调试、并网及最终交接。[PC-M02]
这些环节共同构成EPC责任链,但每一环节的工作对象不同。
设计阶段需要形成能够支持后续采购和建设的技术成果。对承包商而言,设计并非独立完成的图纸工作,其意义在于明确工程需要建设什么,以及采购、安装和调试应当遵循哪些要求。
采购则把设计要求转化为设备和物料需求。采购活动能否支持后续施工,不仅取决于物资是否取得,还取决于其与工程要求是否一致。国际物流进一步将采购成果送向项目所在地,使设备材料从供应环节进入当地建设体系。
因此,采购完成与施工现场具备安装条件,并不是同一状态。两者之间需要有清楚的交接依据。
这是一项从EPC结构得出的组织分析,并不表示本次资料已经取得具体采购合同、货运记录或供应商名录。
2. 国际物流与现场施工之间,是跨境工程的重要接口
对于海外EPC项目,国际物流不只是运输任务,还连接着不同国家的采购组织与项目现场。
如果设备材料不能与施工安排相匹配,后续工作便可能面临协调压力。相应地,施工计划也需要考虑设备材料何时能够进入可用状态。
从任务管理角度看,值得核对的是采购对象是否对应设计要求,交付状态是否能够支持现场施工,以及相关问题应由哪个责任环节继续处理。
这些问题不需要虚构具体进口口岸、集装箱数量或运输路线,便能够说明跨境工程的组织难度。
在Caldas项目中,中国电建公开确认了承担国际物流及施工安装的EPC任务。[PC-M02] 这说明其交付范围跨越了物料供应与当地工程实施两个环节。
相应的管理价值,是将不同阶段的成果组织到同一个工程目标下,而不是简单统计完成了多少采购或运输动作。
3. 从安装到并网,工程完成标准发生了变化
施工安装将设计和采购成果转化为实体设施,但设备安装完成并不等于两座电站已经具备移交条件。
后续调试需要围绕已经形成的工程系统开展验证,并网则构成电站与外部电力系统衔接的重要节点。最终交接还需要确认约定的工程成果达到相应接收状态。
在这个过程中,工作评价的重点逐步变化:前期关注设计与物料是否满足建设要求,中期关注现场工程是否形成,后期则关注调试、并网和移交能否衔接。
对EPC承包商而言,这意味着不同专业和工作阶段之间需要持续传递信息。某一阶段完成的工作,只有能够成为下一阶段可接受的输入,才可能推动整体工程走向交付。
可以据此提出一种验证思路:分别核对设计要求、设备材料、施工完成状态、调试结果及移交依据之间是否能够对应。
但这属于作者根据项目任务提出的检查框架,不代表中国电建已经公开采用了本文所述的特定文件清单或信息系统。
4. 验收证书是重要节点,但不等于长期发电结果
中国电建披露,两座电站于2026年9月18日取得业主工程验收证书,并完成移交。[PC-M02]
与一般性的“施工接近完成”相比,这是一项更明确的工程交付状态。
不过,本次取得的是承包商对验收结果的公开陈述,尚未获得业主签发的证书原件,也没有足够资料确认业主名称及全部合同责任条款。
因此,能够采用的结论是公司所披露的工程验收和移交节点,而不是自行扩写证书的具体内容。
工程移交也应与后续运行效果区分。
公司资料预计,两站年发电量约2248万千瓦时。[PC-M02] 这一数字反映项目预期发电规模,不是已经形成的全年实际发电量,更不能直接换算为销售收入或长期经营利润。
从工程管理角度看,移交标志着承包任务达到一个重要阶段,而设施未来的运行、维护和发电表现,则需要由相应责任主体提供后续记录。
EPC承包范围不能自动延伸为中国电建承担全部长期运营维护责任,也不能由电站完工推定上市公司拥有相应资产收益。
5. 当地人员参与,是工程组织的一部分
中国电建在项目报道中还介绍,两站建设期间创造了200多个直接就业岗位,其中约95%由当地员工担任。[PC-M02]
这一信息使项目的当地化不只表现为设备和材料进入哥伦比亚,也包括当地人员参与工程建设。
对于EPC项目,当地员工与跨境工程团队需要围绕共同的施工任务开展协作。不同工作阶段对人员、技术和管理协调的要求有所不同,因此本地用工比例可以说明建设阶段的人员构成,却不能单独证明全部岗位均具备长期持续性。
相关比例属于这两座电站建设项目的公司披露,不是中国电建在哥伦比亚、拉美或全球项目中的统一就业结构。
公司还介绍了项目建设过程中的QHSE管理要求,并自述建设期间实现零安全事故、零环境投诉。[PC-M02]
这些表述应限定为承包商对该项目建设期的报告,不能扩大成独立的环境绩效认证,也不能据此判断电站整个生命周期没有环境或社会问题。
其组织意义在于,工程交付不仅涉及进度、设备和并网,也受到人员与建设管理要求的共同约束。最终能够核验到何种程度,仍取决于相应项目记录。
6. 与巴西长线路相比,交付责任在哪里不同
巴西皮奥伊项目需要协调304公里线路上的分散工地、交通条件和资源配置。中国电建披露的主要组织动作,是里程碑跟踪、排程协调,以及劳动力、设备和材料配置。[PC-M01]
哥伦比亚两站则体现了设计、采购、国际物流、施工安装、调试和交接之间的连续责任。[PC-M02]
前者的难点集中于众多施工地点如何形成整体进度,后者更适合观察不同工程阶段的成果如何相互转换。
两者都需要组织协调,但不能依据一个项目提前完成施工、另一个取得验收证书,便判断哪一种模式效率更高。缺少相同范围的成本、工期基准及质量资料,就不存在可靠的直接比较基础。
从中国电建的全球化能力来看,两个项目的价值在于提供了不同的实际交付场景:一条长距离线路如何组织分散施工,两座光伏电站又如何沿完整EPC链进入验收与移交。
这比单纯用海外新签合同规模描述业务更接近工程企业的实际能力。
与此同时,工程节点的完成也不能替代盈利判断。中国电建2026年上半年境外主营收入保持增长,境外毛利率却同比下降,集团归母净利润亦承压。[PC-F02] 两个9月披露的项目不能直接解释此前半年财务变化。
哥伦比亚案例最终揭示的是:海外工程真正完成交付,需要把多个专业阶段的工作成果转化为可接收的实体设施,并由明确的验收与移交节点作出确认。
这项能力是否能够持续转化为项目利润、长期客户关系和更强的海外竞争力,还需要工程合同、成本、回款与后续运行证据建立联系,而不能仅凭完工新闻作出结论。
六、从工程签约到实体交付:中国电建全球化的三项方法
巴西皮奥伊输电线路与哥伦比亚Caldas光伏电站,展示了境外工程从合同进入实体交付的两种组织路径。
巴西项目面对304公里线路、611座铁塔以及复杂地形、交通困难和分散工地。中国电建披露,项目通过里程碑跟踪、施工排程和人员、设备、材料协调推进,并于2026年9月9日实现公司所称的首次并网及商业运营。[PC-M01]
哥伦比亚项目则将设计、采购、国际物流、施工安装、调试和并网连接起来。公司披露,两座合计15.99兆瓦的光伏电站于2026年9月18日取得业主工程验收证书并完成移交。[PC-M02]
前者突出分散现场如何汇集成统一工程节点,后者突出不同专业阶段如何形成可交接的设施。两者都说明,境外工程能力并不只是取得订单或组织施工,而是让不同主体承担的工作持续衔接,直至达到明确的交付条件。
但工程节点与经营成果仍有距离。2026年上半年,中国电建境外主营收入同比增长30.63%,境外主营业务毛利率却降至10.53%,同比减少0.61个百分点;集团归母净利润同比下降29.56%。[PC-F02] 因此,项目进展、收入增长和利润改善必须分别评价。
从两项案例可以提出三条有条件的迁移方法。以下属于作者根据工程任务形成的管理建议,不代表中国电建已经实行本文设计的统一制度。
方法一:将合同到移交拆成有责任人的阶段节点
事实支点: 巴西项目具有公司披露的并网及商业运营节点,哥伦比亚项目则具有工程验收证书与移交节点。两个项目的交付状态不同,却都需要将前期施工工作转化为可以确认的结果。[PC-M01] [PC-M02]
适用前提: 当工程涉及多个施工地点、专业团队或合同参与方,且局部任务完成不等于整体设施具备交付条件时,应明确不同阶段的责任和完成标准。
低成本首测: 可以选择一个经授权的工点或工程阶段,核对其任务范围、完成记录、责任主体及下一阶段接收依据。
例如,检查某项施工工作是否具备对应的完成记录,是否进入后续检查或调试环节,以及交接结果由谁确认。重点在于让阶段状态与责任相互对应,而不是仅用工程完成比例描述整体进展。
对于巴西这样的长线路,局部工程完成还需要与整条线路的并网条件衔接;对于哥伦比亚EPC项目,则应关注设计、采购、施工、调试和移交之间的成果转换。
停止或重估条件: 如果关键阶段缺少必要记录,或者交接责任不明确,就应暂停将局部完成升级为整体交付结论。
即使承包商已经披露并网、商业运营或工程移交,也不能在缺少相应独立资料时进一步宣称长期稳定运行、实际发电量或完整业主验收条件均已得到验证。
这项方法的意义,是使“项目完成”从笼统表述转化为可以识别工程范围、阶段状态和责任主体的交付事实。
方法二:先核查现场资源与QHSE责任,再讨论施工复制
事实支点: 巴西项目的实际困难来自复杂地形、长线路、分散工地、交通限制和紧张工期,公开报道确认了项目团队的进度跟踪与资源配置工作。[PC-M01]
哥伦比亚项目则涉及跨境采购、当地施工及人员组织。中国电建披露了项目建设期的QHSE管理要求,并报告建设期间的安全与环境管理结果。[PC-M02]
两项工程都表明,施工组织不仅要解决进度问题,也必须考虑资源配置和建设管理责任。
适用前提: 当工程需要跨地点调配人员、设备和材料,或者国际物流与当地施工之间存在多个交接环节时,应先确认现场条件是否支持既定任务。
低成本首测: 可由具备相应资质的项目专业团队,在现有安全规范与授权范围内,选择一处具有代表性的施工难点,核对人员、设备和材料配置是否与工作计划相符,同时确认相关现场管理、异常报告和责任接管主体。
这一检查可以依托已经形成的项目记录,不要求另外建设复杂系统,也不涉及具体施工技术或安全操作指导。
对于长线路,重点是分散地点之间能否获得必要资源;对于EPC项目,重点是跨境物料与现场施工能否按要求衔接。
停止或重估条件: 如果必要资源无法确认、现场权限不清,或安全管理责任缺乏明确归属,就应暂停扩大相关施工安排,先完成专业核查与责任澄清。
公司关于建设期安全与环境管理的自述,可以作为理解项目管理目标的材料,但不能替代独立验证,也不能扩展为所有海外项目或设施全生命周期的统一表现。
因此,跨境工程的复制能力不只取决于是否拥有相似设备和施工经验,还取决于当地资源与管理责任能否重新组织起来。
方法三:分开合同、收入、毛利与回款,检验扩张的经济结果
事实支点: 中国电建2025年境外新签合同2863.15亿元,占同期全部新签合同21.47%;2026年上半年境外新签合同1973.24亿元,占同期全部新签合同31.83%。[PC-F01] [PC-F02]
与此同时,2025年境外主营收入1110.10亿元,同比增长22.49%;2026年上半年为571.06亿元,同比增长30.63%。后一期境外主营收入占比提高,但毛利率同比下降。[PC-F01] [PC-F02]
合同、收入和利润指标共同描述经营,却分别对应不同经济活动。新签合同不等于当期施工收入,收入增长不等于利润同步增加,确认收入也不意味着现金已经全部收回。
适用前提: 当企业同时推进多个跨年度项目,并准备判断海外扩张是否形成可持续经营收益时,必须保持财务主体、统计期间和业务口径一致。
低成本首测: 可以先选择一张经授权的项目经营记录或公司经营分析表,分别核对合同金额、对应期间、工程进度、已确认收入、成本及可验证的回款状态。
如果只能使用上市公司公开财务数据,则至少应区分新签合同与主营收入,并保持境外地域口径一致。2025年境外主营收入占比17.25%,2026年上半年为19.77%,两者都以各期主营收入为分母,而不是全部合并营业收入。
进一步分析项目利润时,应检查项目成本、收入及回款是否属于相同责任主体和对应期间,避免将母集团、上市公司和所属工程单位的数据重复合并。
停止或重估条件: 如果只有合同规模,没有对应的收入、成本及回款资料,就不能据此推算项目现金收益或投资回报。
同样,巴西和哥伦比亚两项工程没有披露足以对应的项目利润与回款数据,不能将中国电建境外收入增长直接归因于这两项交付,也不能由工程节点推导品牌溢价或同行竞争优势。
只有规模指标与项目经济记录建立真实联系,海外扩张的质量才有可能得到进一步评价。
结语:工程全球化的价值,在于交付过程可以被验证
中国电建的两个拉美项目表明,境外工程从签约走向实体设施,需要两种相互关联的能力。
第一种是施工组织能力。分散的工程现场需要通过进度、资源和责任协调,最终形成整体工程节点。
第二种是连续交付能力。设计、采购、国际物流、施工安装、调试和并网必须相互衔接,才能使工程成果达到可以接收的状态。
对于工程企业而言,真正有价值的全球化经验,不只是能够进入新的国家,而是能够在不同环境下组织这些工作,并通过明确的节点、责任和记录证明交付结果。
与此同时,2025年及2026年上半年的经营数据提醒我们:境外主营收入增长与毛利率压力、集团利润下降可以同时存在。工程规模扩大、节点如期完成和财务回报改善之间,不能省略成本、收入确认及现金回收的验证过程。
从合同到设施,是工程交付的能力;从设施交付到可持续收益,则是另一道必须由经营证据回答的问题。
这两层能力共同构成中国电建品牌全球化值得持续观察的核心。
资料范围
本稿采用中国电力建设股份有限公司2025年年度报告、2026年半年度报告,以及股份公司简介、巴西皮奥伊项目和哥伦比亚Caldas项目的官方材料。
实际读取范围为13个PDF选页、6张图及已保存的官方网页工具文本。2025年报原PDF已恢复,并与历史登记文件哈希一致,但未通读273页全文;2026年半年报亦仅选读指定页面。
股份公司简介和两项境外工程资料使用此前保存的官方工具文本或回执,相关原始HTML未成功恢复;后续直接访问返回403,未将其表述为重新取得完整网页。
2025年合并财务已审计,2026年半年财务未经审计。巴西并网运营及哥伦比亚验收移交均依据承包商公开披露;独立业主或监管凭据、长期运行表现及项目净利润尚未纳入已核证据范围。
实际采用来源书目
1. [PC-F01] 中国电力建设股份有限公司:《2025年年度报告》
URL:https://static.cninfo.com.cn/finalpage/2026-04-24/1225174689.PDF
日期:2026-04-24文件。
定位:原PDF物理页与印刷页相同;第2页审计信息、第11页主要财务数据、第12页L54–57比较数据调整、第17页业务资料、第23页L70–115及第24页L11–15地区和业务数据、第133页公司概况。
采用范围:2025年合并财务、主营地域收入、毛利率、新签合同和股份主体。中国企业会计准则,立信出具标准无保留审计意见;实际选读7页、3图。
2. [PC-F02] 中国电力建设股份有限公司:《2026年半年度报告》
URL:https://static.cninfo.com.cn/finalpage/2026-08-29/1225530681.PDF
日期:2026-08-29文件,报告期截至2026-06-30。
定位:原PDF物理页与印刷页相同;第2页L19审计状态、第7页财务数据、第10页国际业务相关段落、第15页地区及行业数据、第77页公司概况。
采用范围:2026年上半年合并业绩、境外主营收入、毛利率与新签合同。财务未经审计,比较期采用调整后数据;实际选读6页、3图。
3. [PC-H01] 中国电建:股份公司简介
日期:2026-10-19保存的官方工具返回文本。
定位:已存官方股份简介首段,本地摘录L8。
采用范围:股份公司前身、2009-11-30设立及2011年上市。原HTML未恢复,后续直接访问返回403;未采用未经核实的母集团历史或排名信息。
4. [PC-M01] 中国电建:巴西皮奥伊500千伏输电线路并网运营报道
日期:2026-09-20发布;所述工程节点发生于2026-09-09。
定位:2026-10-10保存的原网页工具文本L74–83,重点L79–83;2026-10-19进行官方返回信息复核。留存对象为工具文本而非原HTML。
采用范围:304公里、611座塔,施工组织困难、里程碑与资源协调、相对施工计划提前一个月及公司披露的并网运营节点。不作为独立监管验收或长期运行效果证据。
5. [PC-M02] 中国电建:哥伦比亚Francisco与Juana光伏项目EPC移交报道
日期:2026-09-24发布;公司披露的工程验收移交日期为2026-09-18。
定位:2026-10-10保存的原网页工具文本L74、L80–85;2026-10-19进行官方返回信息复核。留存对象为工具文本而非原HTML。
采用范围:Caldas两站合计15.99兆瓦、EPC任务链、公司披露的验收移交节点、预计发电量及建设期人员与QHSE陈述。未取得业主验收证书原件、独立发电数据或项目利润记录。
