一项大型工程在海外落地,施工完成并不意味着客户已经获得可以正常使用的设施。建筑设计必须转化为可以实施的工程方案,结构施工需要与机电系统、设备安装和后续调试衔接,最终还要完成验收、交付与运营接管。不同阶段由谁负责、成果怎样移交,往往比建筑规模本身更能说明承包商的实际能力。
中国建筑在埃及阿拉曼新城和马来西亚赛城的两个项目,提供了不同的观察窗口:前者处于主体结构完成、转向装修和机电安装的阶段;后者已经进入公司披露的交付运营阶段。两者共同提出一个问题:中国建筑企业的全球化能力,如何从工程建设转化为客户能够接收、运营方能够管理的实体设施?
一、从上市公司主体到综合工程业务
本文的研究主体是中国建筑股份有限公司,证券代码601668,以及纳入其合并财务报表的子公司。
公司于2007年12月10日在北京注册成立,2009年7月在上海证券交易所上市。其母公司于2017年11月完成全民所有制企业改制,并更名为中国建筑集团有限公司。截至2025年末及2026年上半年,母集团持有上市公司57.70%的股份。[CS-F01] [CS-F02]
这里需要明确法律和经营边界。中国建筑集团有限公司是母集团,中国建筑股份有限公司是上市主体,所属工程局、项目公司及香港上市子公司则各有相应身份。上市公司合并收入已经包含符合合并条件的子公司,不能把不同主体披露的收入简单相加。
中国建筑的业务覆盖勘察设计、房屋建筑施工、基础设施投资与建设、房地产开发等领域。[CS-F01]
这些业务相互关联,却承担不同任务。勘察设计解决工程方案及技术条件,建筑施工把方案转化为实体设施,基础设施投资建设可能涉及更长的项目周期,房地产开发则具有另一套销售与经营安排。
因此,集团的综合能力并不意味着每个境外工程都由中国建筑投资持有或长期运营。承包建设、设施交付和资产经营之间,必须依据具体项目的法律主体与责任范围加以区分。
对于大型海外工程,综合能力的价值尤其体现在不同工作阶段的衔接。工程越复杂,设计成果、施工组织、机电系统及后续使用要求之间的接口越重要。能否让这些接口形成连续的责任链,是理解企业全球化交付能力的关键。
二、境外收入增长,为什么没有带来同步的毛利改善

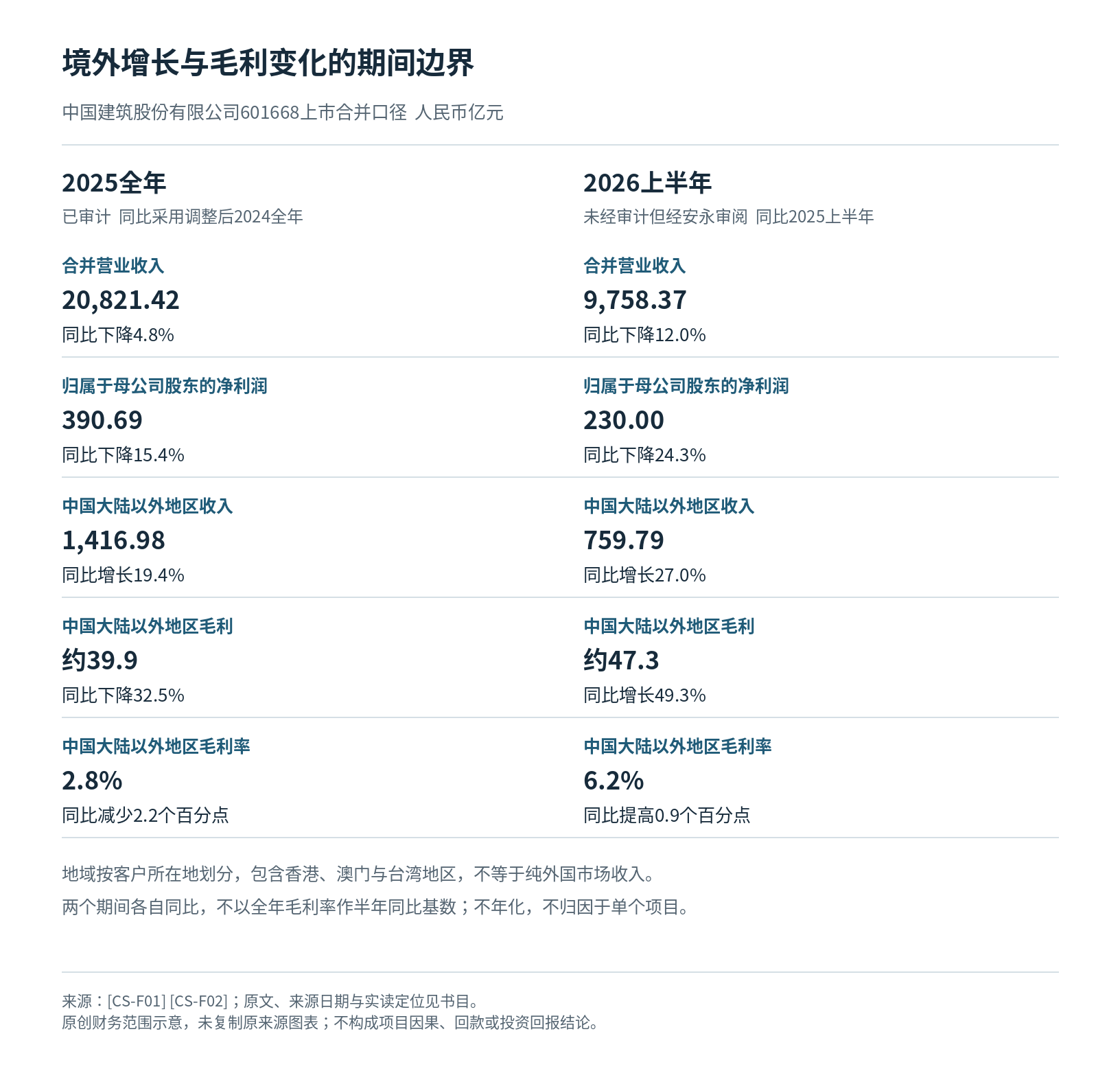

2025年,中国建筑实现合并营业收入20,821.42亿元,同比下降4.8%;归属于母公司股东的净利润390.69亿元,同比下降15.4%。相关数据来自按照中国企业会计准则编制的已审计年度财务报表,同比采用调整后的比较数据。[CS-F01]
境外业务却呈现另一种变化。
按照客户所在地划分,2025年中国大陆以外地区收入达到1,416.98亿元,同比增长19.4%。这里的境外统计包括香港、澳门和台湾地区,并不完全等同于外国市场收入,也不直接反映具体工程的施工所在地。
值得注意的是,境外收入增长的同时,境外业务毛利率降至2.8%,同比减少2.2个百分点。公司披露的境外毛利约39.9亿元,同比下降32.5%。同期境内收入同比下降6.2%,毛利率为10.4%。[CS-F01]
这组数据揭示了中国建筑国际业务中的经营张力:收入规模扩大,不代表项目成本和毛利表现同步改善。
对于工程企业,收入确认可能来自不同施工阶段的项目,而成本受到工程结构、合同条件、当地实施环境和项目进度等多重因素影响。仅凭收入增长,无法判断某一具体项目是否获得了更好的盈利结果。
2026年上半年,这种分化又出现新的表现。
截至6月30日,中国建筑实现合并营业收入9,758.37亿元,同比下降12.0%;归母净利润230.00亿元,同比下降24.3%。半年度财务未经审计,但经过安永审阅,比较数据采用调整后的同期口径。[CS-F02]
同期,中国大陆以外地区收入为759.79亿元,同比增长27.0%,境外毛利率达到6.2%,同比提高0.9个百分点;境外毛利约47.3亿元,同比增长49.3%。境内收入则同比下降14.2%,毛利率为10.6%。[CS-F02]
这一变化表明,2026年上半年境外收入和毛利表现有所改善,但上市公司整体收入和归母净利润仍明显下降。
需要特别区分两个比较期间:2025年全年境外毛利率下降,与2026年上半年境外毛利率同比回升,都是成立的事实。不能用半年改善掩盖全年压力,也不能把集团归母利润下降直接归因于两个海外工程。
三、合同、施工收入与设施交付是三个不同节点
除财务收入之外,中国建筑还披露境外新签合同情况。
2025年境外业务新签合同额为2,550亿元,其中建筑业务2,257亿元;2026年上半年境外新签合同额为1,821亿元,其中建筑业务1,655亿元。[CS-F01] [CS-F02]
建筑业务属于境外新签合同的组成部分,不能再与境外总额相加。
合同规模描述新增业务承接情况,但大型项目通常需要经过设计、施工、设备安装和验收等多个阶段,相关收入可能分期确认。新签合同不是当期营业收入,更不等于已收工程款或完成交付的设施价值。
同样,建筑工程实现主体结构封顶,不意味着客户已经接管全部设施;数据中心进入运营,也不意味着所有容量已经投入使用,或其租户收入已经得到验证。
这几种状态回答不同问题:签约说明取得业务机会,施工节点说明工程推进程度,验收交付说明约定成果达到相应接收阶段,运营记录则用于观察设施投入使用后的实际情况。
将它们分开,才能避免以合同数量和建筑面积替代客户最终获得的服务能力。
四、埃及与马来西亚:两种不同阶段的工程任务
埃及阿拉曼新城T01项目,展示了大型综合建筑由结构施工转向后续专业工程的关键阶段。
2026年5月14日,中建一局供稿的官方报道指出,T01裙房主体结构近日封顶,T01项目主体结构工作全面收官,后续仍需推进装修和机电安装。[CS-M01]
T01项目总建筑面积约40.26万平方米,其中裙房面积近20万平方米,后者属于前者的一部分,不能重复相加。
这项工程的研究价值,不只是建筑面积和结构高度,而是大型工程在设计、结构和机电之间需要持续协调。主体结构完成标志着重要施工节点达成,却不是整个项目已经竣工交付,更不能推定建筑已经入住或运营。
马来西亚赛城的Infinaxis数据中心,则提供了另一个阶段的案例。
中国建筑2025年年度报告将该项目列为报告期内实现交付运营的工程。2026年1月20日,公司英文新闻又报道该数据中心近日投入运营。[CS-F01] [CS-M02]
这两项披露指向同一项目的交付运营进展,不能人为创造两次不同的开业事件,也不能把新闻发布日期视为精确投运日期。
与埃及项目不同,赛城数据中心的讨论可以进一步进入设施接管问题。建造方交付实体工程之后,运营方需要管理机电设施、环境与电力监测、问题报告及相应的服务流程。
但设施已投入运营,不等于全部设计容量已经使用,也不能由运营商公布的服务规格直接推定具体客户已经获得相应服务效果。
两个项目因此形成了有意义的阶段对照。
埃及T01让我们观察大型工程如何从主体结构推进至后续机电和装修任务;马来西亚Infinaxis则使研究进一步触及工程交付之后的设施管理与运营责任。
它们不是两个项目利润率的比较实验,也不足以解释中国建筑整个境外业务的增长。
后文将分别深入这两条任务链:一条研究设计与施工如何在复杂结构中保持衔接,另一条研究已交付的数据中心如何从工程设施转化为可由运营方接管的服务环境。
对于中国建筑而言,真正值得检验的全球化能力,不只是能够承建更大的海外工程,而是能否使设计、施工、系统交付和后续运营之间形成清楚、可验证的责任交接。
五、埃及阿拉曼T01:从主体结构封顶到设施交接,还有多少组织工作?
2026年5月14日,中国建筑发布埃及阿拉曼新城T01项目进展,称中建一局承建的T01裙房主体结构近日封顶,项目主体结构施工全面收官,后续转向装修及机电安装。[CS-M01]
这一节点具有明确的工程意义,却不是整个项目的竣工交付。T01总建筑面积约40.26万平方米,其中裙房近20万平方米,属于总面积的一部分。研究这项工程,不能只看建筑体量,更应理解大型建筑的设计、结构、施工资源与机电系统如何在不同阶段完成衔接。
1. 四十八个施工分区,面对的是同一个整体工程
根据项目报道,T01裙房被划分为48个施工区域,现场涉及多台塔吊、混凝土泵机,并采用主楼与裙房穿插施工的组织方式。[CS-M01]
这些信息揭示了项目的第一个难点:工程可以分区组织,但最终必须形成相互衔接的整体结构。
对于大型裙房,分区能够使不同工作面按照工程安排推进。然而,分区并不意味着每个区域可以完全独立完成。相邻区域之间的结构关系、施工先后以及资源使用,都可能影响整体进度。
多台塔吊和泵机的存在,也不只是施工设备数量增加。不同施工区域需要使用相关资源,主楼与裙房又存在交叉作业安排,项目管理必须把空间、时间和资源需求放在同一个施工组织框架中。
这里能够确认的是项目采用了分区和穿插施工安排。至于各区具体施工日期、设备使用时长以及资源调配记录,公开资料没有提供。
由此产生的研究判断是:复杂项目的组织能力,不在于简单增加施工设备,而在于让多个工作面能够按照共同的工程目标衔接。局部进度需要服从整体结构与后续专业工程的要求。
2. 复杂结构节点,需要设计与施工共同解决问题
T01项目报道还介绍了斜爬模与一体式悬挑钢平台交替应用,以及利用BIM开展模拟和受力验算等工作。[CS-M01]
这些技术名称的价值,不在于构成一份施工方法清单,而在于说明项目面对的结构条件并非普通、重复的标准楼层施工。
斜柱、悬挑结构和塔冠钢结构等复杂节点,会让建筑设计与施工组织产生更紧密的联系。设计不仅需要确定最终结构形态,施工团队还必须理解这些结构要求如何转化为可以实施、可以检查的阶段性工程任务。
BIM模拟和受力验算在这里可以被理解为设计信息与施工组织之间的辅助工具。它们使复杂节点能够在实际实施前接受相应的工程分析,但不能仅凭应用BIM便推定工程节省了多少工时、降低了多少成本。
更重要的是,结构节点往往不只影响主体施工。
例如,结构空间和后续机电安装之间需要保持协调。如果前期只关注结构完成,而忽略后续系统的空间与接口要求,主体施工形成的成果未必能够顺利成为下一阶段工作的基础。
这是根据项目结构提出的组织分析,并非本次资料已经确认某个节点发生过返工或接口冲突。
3. Fast-Track:设计与施工并行,为什么反而需要更清楚的责任边界?
T01项目采用Fast-Track方式推进设计与施工。中建一局的报道同时指出,工程面对较长的图纸报审周期、中外技术标准差异,以及埃及当地规范和国际标准之间的协调要求。[CS-M01]
Fast-Track的管理意义,是在满足必要条件的情况下组织部分设计与施工工作并行,而不是等待全部设计任务完成后才统一推进所有建设环节。
但并行不意味着跳过设计审查,也不能将其理解为未经批准便开展施工。
在跨国工程中,不同参与方需要处理设计表达、规范要求和施工条件之间的衔接。中国团队积累的工程经验,需要放在埃及项目适用的标准和审批环境中重新协调。
这使设计工作不仅承担技术职责,也承担跨组织沟通职责。
当某项设计成果准备进入施工阶段时,相关专业需要明确其适用范围、审批状态和后续接口;尚需完善的内容,则应与可以推进的工作清楚区分。
这一要求属于作者从Fast-Track任务结构提出的条件性分析,并不是说项目已公开采用某种特定的审批台账或责任矩阵。
T01项目材料能够证明中外设计协作、报审约束与施工并行安排确实构成其组织工作的一部分,却没有提供具体会议次数、图纸审批耗时或采用这一模式节约的天数。
因此,评价Fast-Track不能只看是否缩短工期,还应观察设计决策能否支持后续工程,专业之间是否建立清楚的交接条件。
4. 主体结构完成之后,责任开始转向新的专业接口
2026年5月14日的报道明确,T01主体结构已经完成,但装修和机电安装仍属于后续推进任务。[CS-M01]
这意味着项目进入了另一种工作重心。
在主体结构阶段,关键成果是形成建筑的主要结构体系;进入装修和机电阶段,则需要在既有结构条件下完成不同系统与建筑空间的进一步协调。
机电综合并非附着在主体工程上的独立工作。相关专业需要与结构、空间和使用要求保持一致,后续系统还必须具备可供检查及交接的条件。
因此,主体结构封顶是一项重要里程碑,但不能直接替代机电系统完成、整体工程验收或设施投入使用等后续节点。
对于跨境总承包项目,阶段性成果的意义在于能够成为下一阶段可靠的工作基础。结构施工形成的空间和接口,需要被后续专业正确理解;设计中尚需协调的事项,也应在相应阶段得到明确。
如果未来核验同类项目,可在获得项目授权后,选择一个具有代表性的结构与机电交接节点,检查其设计依据、阶段完成状态、责任主体及后续专业接收条件是否能够对应。
这一检查方法并非T01已经公开实施的新制度,而是从本案中可以提出的低成本组织验证方式。
5. 工程进度值得肯定,但不能提前替客户宣布设施可用
T01的主体结构进展,体现了中国建筑在大型复杂工程中组织多区域施工、协调设计标准与处理专业接口的具体工作。
但工程进度、施工效率和客户最终使用价值仍属于不同层次。
现有项目资料支持的事实,是2026年5月报道时裙房主体结构封顶、T01主体结构施工收官,以及项目需要继续推进装修和机电安装。它并未确认整个阿拉曼项目已经交付,也没有提供实际入住、运营效果或工程经济收益的独立结果。
这个阶段的研究价值,并不因尚未最终交付而降低。恰恰相反,T01揭示了大型海外工程在竣工之前必须解决的一系列组织问题:如何使分区施工形成整体结构,如何处理复杂结构与设计要求,如何在跨国规范环境下协调并行工作,以及如何把主体施工成果交给后续专业。
与之相比,马来西亚赛城Infinaxis数据中心已经进入中国建筑披露的交付运营阶段。[CS-F01] [CS-M02]
两个项目由此形成不同的研究位置:埃及T01关注建造过程中专业之间如何交接,马来西亚数据中心则进一步涉及施工完成以后,运营方如何接管设施、管理机电环境并组织日常服务。
从设计施工接口走向运营接管接口,正是观察中国建筑跨境工程交付能力的下一层问题。
六、马来西亚赛城:从工程交付到运营责任的另一道接口
埃及阿拉曼T01的主体结构完成后,装修和机电安装仍须推进;马来西亚赛城(Cyberjaya)的Infinaxis数据中心,则已走到中国建筑披露的交付运营阶段。对后者而言,建筑物和机电系统形成之后,新的问题不再只是施工进度,而是谁接收设施、谁监测运行状态,以及客户提出服务请求时由谁响应。[CS-M01] [CS-F01]
1. “交付运营”是一个阶段,而不是两个开业日期
中国建筑2025年年度报告已将马来西亚赛城英菲尼数据中心列为报告期内实现交付运营的项目。2026年1月20日,中国建筑英文网站再次报道该项目近日投入运营。[CS-F01] [CS-M02]
这两项披露可以相互说明项目已从建造进入使用阶段,却没有提供可精确认定的开业日。不能把年报与次年新闻拆成两次投运,更不能将新闻日期等同运营开始日期。对工程研究而言,值得追问的是“交付”包含哪些可供运营方接收的工作成果,以及运营方接手之后如何继续管理,而非为项目补造一个时间点。
数据中心与一般楼宇的差别,在于客户最终需要的是由多种机电设施共同支撑、可持续管理的使用环境。土建完成只是其中一部分,供配电、环境管理、空间布置与运营监测之间,还需要建立清楚的接口。中建所说的投运节点,为这种阶段转换提供了公司披露的事实支点,但并不是所有运行指标均已达标的证明。
2. 工程设计怎样为后续使用留下条件
中国建筑在项目新闻中介绍,建设过程采用集成支吊架安排,并提出从传统2N供电设计向分布冗余(DR)方案调整,同时考虑马来西亚当地规范和环境条件。[CS-M02]
集成支吊架的意义,可以从工程组织上理解为协调不同机电设施的安装空间和相互关系;供电冗余方案则涉及设施未来如何面对供电系统的可靠性要求。它们属于设计和施工阶段需要处理的工作,而不是运营方已经取得某个停机率或节能率的实测结果。所谓从2N转向DR,是项目方案层面的公司叙述,不意味着一座已经运营的旧机房曾在使用中被改造。
当地适配也不止于设备选型。跨境建设需要使设计要求、当地规范、现场实施条件和最终运营目标相互对接。中建还披露施工中采取了扬尘、噪声和污染控制措施。[CS-M02] 这些属于建设期管理动作,不能直接等同于运营期的环境绩效,或推导出已经获得独立验证的节能、可靠性指标。
从交付责任看,施工方应向下一阶段移交何种设施信息,是有价值的管理问题。例如机电系统的边界、设计条件、调试与维护相关资料是否足以让接管者识别设施状态,出现问题时又由哪一主体负责跟进。这里讨论的是作者从工程任务提出的核验方向,并非本次材料已取得该项目完整的移交清单或调试记录。
3. 运营商的服务规格,把“有人接管”变成可描述的角色
当研究视角从中建转向Infinaxis,资料性质也发生变化。运营商的Cyberjaya 1设施页面列示24×7服务中心与网络运营中心(NOC),以及设施监测、工单处理、问题隔离、升级和变更请求等支持内容。[CS-M03]
这些安排解释运营方准备如何接收日常工作。客户提出请求后,需要有入口记录事项,有人员区分问题性质,并在必要时将事项转交相应支持岗位。NOC与服务中心属于运营组织角色,并不是中建施工人员继续承担全部租户设备管理的证据。
运营商同时列示数据中心基础设施管理系统(DCIM),用于温湿度、电力等状态监测、告警及报告;其远程现场协助服务(remote hands)则涉及经授权的设备状态目视反馈、电源重启或线缆重新插接等服务类别。[CS-M03]
这两类内容回答的是不同问题。监测与报告使设施状态具备可查看的信息入口,远程协助则为客户不在现场时可能提出的服务请求提供一个职责类别。服务范围列示,不等于已经看到某个租户提交工单、运营人员完成处理或客户确认结果。特别是涉及租户设备的事项,服务授权与责任归属还需要按照实际协议确定,不能把公开页面直接当作具体操作许可。
如果要检验交付后的服务衔接,最有意义的低成本核查是确认一个获授权的服务请求能否对应受理方、处理状态、升级责任与关闭依据。这是未来可采用的研究方法,而不是声称本项目已有经核验的工单样本、故障事件或恢复时间。
4. 设施规格与实际运行,需要不同证据
运营商页面将Tier 3表述为目标认证,PUE也以目标值呈现;其中列示的最多12兆瓦IT负载,与中建报道中的15兆瓦设计表述并不属于已核同一计量口径。[CS-M03] [CS-M02]
因此,不能把目标写成已经获得的认证或实测能耗表现,也不能相减两种容量数字来计算设施利用率。项目已经被中建披露为投入运营,只能说明其达到相应的公开进展阶段;租户使用规模、实际负载、运行稳定性和具体服务效果,仍需要运营商或客户提供相应记录。
5. 从埃及到马来西亚:交接对象发生了变化
埃及T01在2026年5月的已核节点是主体结构完成,设计、结构与后续机电、装修之间仍存在阶段性交接。[CS-M01] 马来西亚Infinaxis则已出现建造方向运营方转移工作重心的披露:先由施工组织形成设施,再由运营组织承担持续监测和服务请求的管理。[CS-F01] [CS-M02] [CS-M03]
二者并不是在相同工况下检验哪个项目更成功。前者主要说明复杂建造任务怎样形成下一专业的工作条件,后者更进一步提出设施交付后能否被运营人员识别、监测、响应和追溯。把两种责任放在一起观察,才能解释大型工程品牌的价值为何不止于主体封顶和合同签署,也不能止步于一则“投运”新闻。
七、从工程建设到运营接管:中国建筑全球化的三项方法
埃及阿拉曼T01与马来西亚赛城Infinaxis数据中心,分别展示了大型工程跨境交付的两个阶段。
埃及项目的关键任务,是让设计、报审、结构施工和后续机电安装形成连续的工程关系。2026年5月,中国建筑披露T01主体结构施工收官,但装修和机电安装仍需推进。[CS-M01]
马来西亚项目则进入另一阶段。中国建筑2025年报将Infinaxis列为期内交付运营项目,2026年1月又公告其已投入运营。运营商进一步列示设施监测、工单管理和技术支持等服务规格。[CS-F01] [CS-M02] [CS-M03]
两者的差别,不只是工程完成程度不同,更在于责任交接的对象发生变化:埃及重点解决设计人员与施工专业之间的接口;马来西亚则需要进一步区分建设方、设施运营方和最终客户的职责。
前者需要证明工程成果能够进入下一施工阶段,后者需要证明交付设施具备被持续管理的条件。结构封顶与运营接管不是同一完成标准,运营商公布服务规格也不能直接证明具体客户已经获得相应效果。
从这两个场景,可以提出三项有条件的管理方法。它们属于作者从案例形成的研究启发,而不是中国建筑已经实行的统一全球管理制度。
方法一:设计规范、审批状态与施工责任先行对应
事实支点: T01裙房划分48个施工区域,涉及主楼与裙房穿插施工,并采用Fast-Track设计施工并行安排。项目需要处理较长的图纸报审周期、中外标准差异,以及复杂结构和机电综合等专业接口。[CS-M01]
适用前提: 当跨境工程涉及多个设计主体、施工专业及当地规范,且部分设计与施工任务需要并行推进时,应首先确认不同阶段的技术依据、审批状态和责任主体。
低成本首测: 在具备资质的专业团队负责,并遵守现有许可、审批及安全管理要求的条件下,选择一个具有代表性的跨专业设计节点,核对适用规范、设计文件版本、审批状态、负责确认的主体,以及下一阶段需要接收的信息。
检查的核心不是重新进行技术设计,而是识别设计成果能否成为下一阶段有明确依据的工作输入。例如,涉及结构与机电空间关系的事项,应当能够识别相关专业分别承担什么确认责任。
这些检查属于未来项目可以采用的管理建议,不能据此认定T01已经执行本文提出的特定责任清单。
停止或重估条件: 如果必要审批尚未明确、不同专业使用的设计依据不一致,或者安全与施工许可责任存在疑问,就应暂停相关并行工作的扩展,由授权专业主体完成核查后再决定后续安排。
Fast-Track的价值在于更好地组织可以并行的工作,而不是削弱规范、审批和专业交接要求。
方法二:设施交付前,先明确谁接单、谁升级、谁反馈
事实支点: Infinaxis数据中心已经进入中国建筑披露的交付运营阶段。运营商公开列示24×7服务中心、NOC、设施监测、工单处理、问题隔离与升级,以及远程现场协助等服务内容。[CS-F01] [CS-M02] [CS-M03]
这些服务类别揭示了工程交付后的另一种责任链。
施工方负责约定的工程建设和交付,运营方需要管理设施日常状态,客户则根据获得的服务和授权范围提出相应请求。三者的职责可能相互衔接,但不能直接视为同一主体。
适用前提: 当项目交付后需要由专业运营商管理设施,且运营任务涉及监测、响应、问题升级和客户反馈时,应让服务责任与设施技术信息共同进入交接范围。
低成本首测: 可以在建设方与运营方明确授权、且不影响真实生产和客户设备的条件下,组织一次非生产环境的模拟告警请求。
核对的对象包括:监测信息由哪个岗位接收,谁负责建立或登记服务事项,需要升级时由谁判断,最终由谁反馈状态及确认关闭。
这是一项建议性的组织核验,不涉及实际设备控制操作,也不意味着本次研究已经取得Infinaxis的告警日志、租户工单或模拟测试结果。
停止或重估条件: 如果只有技术参数和系统功能说明,却无法明确运营接管人员、请求处理责任或记录依据,就不宜进一步宣称设施已经实现可验证的服务效果。
运营商公布的Tier 3目标认证和PUE目标,也不能直接替代独立认证或实际运行记录。工程交付、运营服务能力与客户最终体验,应采用相应证据分别确认。[CS-M03]
方法三:用相同财务口径判断增长,而非用项目规模推算利润
事实支点: 中国建筑2025年中国大陆以外地区收入同比增长19.4%,但境外毛利率为2.8%,同比下降2.2个百分点;境外毛利约39.9亿元,同比下降32.5%。[CS-F01]
2026年上半年,境外收入同比增长27.0%,毛利率升至6.2%,同比提高0.9个百分点;与此同时,上市公司整体归母净利润同比下降24.3%。[CS-F02]
这说明境外业务收入、境外毛利和集团整体利润可以呈现不同变化方向。即使某一项目达到重要施工或投运节点,也不能直接认定其推动了集团整体盈利改善。
适用前提: 当企业同时经营多个工程业务、使用不同子公司或项目法人开展跨境活动,并需要判断国际化经营质量时,必须统一财务主体、统计期间和地域定义。
低成本首测: 先选择一份经授权的项目或公司经营分析表,分别核对合同金额、对应期间、确认收入、成本、毛利和实际回款情况。
集团层面的比较应采用中国建筑股份有限公司相同合并范围的数据,并依据客户所在地确定境内外分类。中国大陆以外收入包含港澳台地区,不能自行改写为纯外国市场收入。
2025年与2026年上半年的数据也应分别按其对应比较期观察,不将半年度结果年化,或把不同业务主体的收入重复相加。
停止或重估条件: 如果只有新签合同和工程规模,没有对应的收入、成本与现金回收记录,就不应作出项目盈利结论。若具体工程与集团财务之间缺少可核实的关联证据,也不宜将埃及或马来西亚项目直接归因为境外收入增长、毛利改善或品牌溢价的来源。
这项方法要求把建设能力与盈利能力联系起来研究,但这种联系必须由真实经营资料建立,而非由项目进展预先决定。
结语:能够建成交付,还要能够明确交给谁
中国建筑的两个案例说明,跨境大型工程的价值并不止于设计完成、结构封顶或设施投入运营。
埃及T01强调复杂建造过程中的设计、规范、审批与施工协作;马来西亚Infinaxis则进一步提出设施交付以后,监测、服务请求、异常处理和客户反馈应由谁承担。
因此,真正有说服力的全球化交付能力,至少需要两类证据:一类证明工程阶段成果已经形成并得到相应确认;另一类证明设施具备明确的运营接管主体和可追溯的服务安排。
同时,工程交付成功与企业盈利改善属于不同判断。中国建筑2025年的境外增收与毛利下降,以及2026年上半年境外毛利回升但集团归母利润继续承压,都提醒研究者不能只看建设规模。
从设计施工到可被接管的设施,决定工程交付质量的是责任与证据的连续性;从项目交付到经营收益,则需要进一步用成本、收入和现金回收记录回答。
这两种能力共同构成中国建筑品牌全球化值得持续观察的核心。
资料范围
本稿采用中国建筑股份有限公司2025年报、2026年半年报,以及埃及T01和马来西亚Infinaxis的公司项目报道,并参考运营商公开服务规格。
实际选读两份财务报告共18个PDF物理页、6张图;两篇公司项目报道使用已读取的原HTML正文选段。Infinaxis运营商页面仅采用此前成功取得的工具返回文本,原HTML后续访问返回403,未恢复全文,也未重新尝试。
2025年合并财务已审计;2026年半年财务未经审计,但经安永审阅。项目交付、技术设计和运营服务规格均保留原始发布主体的证据层级。
T01最终运营状态、Infinaxis独立认证、实际租户运行表现、节能效果及两项目利润贡献,仍限于未获充分核验证据的局部事项,不以此否定已经披露的工程进展。
实际采用来源书目
1. [CS-F01] 中国建筑股份有限公司:《2025年年度报告》
URL:https://www.cscec.com/zgjz_new/tzzgxnew/dqbg_new/202604/P020260417798519591498.pdf
日期:2026年4月官方年度报告。
定位:原PDF物理第10页/印刷第6页(审计);物理第13页/印刷第9页(主要财务数据);物理第28页/印刷第24页(建筑业务);物理第33页/印刷第29页(地区收入及脚注);物理第40页/印刷第36页、第41页/印刷第37页(国际业务与项目);物理第163页/财务附注第25页、物理第349页/财务附注第211页。
采用范围:上市主体、2025年财务与地域毛利、境外合同及Infinaxis交付运营披露。原PDF已恢复,本次实际选读10页、3图;中国企业会计准则,安永标准无保留审计意见。
2. [CS-F02] 中国建筑股份有限公司:《2026年半年度报告》
URL:https://www.cscec.com/zgjz_new/tzzgxnew/dqbg_new/202608/P020260828672965975046.pdf
日期:2026年8月官方半年报告,报告期截至2026年6月30日。
定位:原PDF物理第8页/印刷第4页(审阅状态);物理第11页/印刷第7页(财务数据);物理第26页/印刷第22页(建筑业务);物理第31页/印刷第27页(地域收入与毛利);物理第38页/印刷第34页(国际业务);物理第107页/财务附注第19页、物理第297页/财务附注第209页。
采用范围:2026年上半年合并业绩、境外收入与毛利及比较期间。原PDF已恢复,实际选读8页、3图;财务未经审计但经安永审阅。
3. [CS-M01] 中国建筑:《埃及阿拉曼T01裙房主体结构封顶》
URL:https://www.cscec.com/xwzx_new/zqydt_new/202605/3943510.html
日期:2026-05-14。
定位:实际原HTML正文净化本地行L40–47,重点L43–47、L45–46。
采用范围:T01主体结构阶段、裙房分区施工、复杂结构节点、Fast-Track设计施工协作及后续装修机电任务。中建一局供稿,属于施工方项目陈述,不作为整体竣工或独立效率测评证据。
4. [CS-M02] 中国建筑英文官网:Infinaxis马来西亚数据中心投运报道
URL:https://english.cscec.com/CompanyNews/CorporateNews/202601/3927462.html
日期:2026-01-20公告,正文称近日投入运营,未明确精确投运日。
定位:实际原HTML正文净化本地行L32–40,重点L37–40。
采用范围:马来西亚Cyberjaya数据中心交付运营进展、集成支吊架、分布冗余供电设计及当地建设条件适配。工程设计效果属于公司披露,不作为独立节能或可靠性实测。
5. [CS-M03] Infinaxis:Cyberjaya 1设施与运营支持页面
日期:采用此前保存的运营商工具返回文本;原页面明确发布日期未核。
定位:原工具回执本地选录L28(Tier 3目标)、L54–57(IT负载及PUE目标)、L81–96(Operational Support、DCIM及Remote Hands)。
采用范围:运营商24×7服务中心、NOC、设施监测、工单处理、问题升级与授权远程现场协助的服务规格。原HTML直接访问返回403,未恢复;服务规格不等于实际客户工单、已获独立认证或实测运营效果。
原始来源链接
- https://www.cscec.com/zgjz_new/tzzgxnew/dqbg_new/202604/P020260417798519591498.pdf
- https://www.cscec.com/zgjz_new/tzzgxnew/dqbg_new/202608/P020260828672965975046.pdf
- https://www.cscec.com/xwzx_new/zqydt_new/202605/3943510.html
- https://english.cscec.com/CompanyNews/CorporateNews/202601/3927462.html
- https://infinaxis.net/cyberjaya-1/
