案例与深度研究

杰尔—布达佩斯:成熟汽车走廊如何吸收中国电动化投资

成熟汽车走廊如何吸收电动化投资?先分清已有制造、设备节点与仍在规划中的材料项目。

直接阅读正文 ↓
展开完整原摘要

匈牙利杰尔—布达佩斯汽车与电子产业带沿M1高速公路和多瑙河西部展开:杰尔以奥迪整车、发动机、电驱与研发为链主,科马罗姆的比亚迪电动巴士工厂、阿奇拟建的华友钴业正极材料项目、比奥托尔巴吉的蔚来换电设备工厂和布达佩斯都市圈的总部、工程与物流服务构成东向节点。它服务欧盟市场,也处在德国汽车工业向中东欧延伸的供应链上。 [1]、[4]、[5]

研究母稿

项目成熟度:运营与规划分开看

  1. 01
    奥迪杰尔

    2025实际生产;2026新平台

  2. 02
    比亚迪巴士

    既有工厂;扩建另计

  3. 03
    蔚来设备

    本地设备节点;规模需核

  4. 04
    材料项目

    规划与许可;未算量产

各项目产品单位不同,不能相加为新能源汽车总产能。

图1  杰尔—布达佩斯项目成熟度|BGAI根据本文所列官方与企业资料绘制;研究示意与已证实事实见图内标注。完整图示概览 · 点击放大 ↗
复用母稿原图,手机关系概览逐节点转写;示意不增加事实。点击放大完整主题图 ↗

杰尔—布达佩斯:成熟汽车走廊如何吸收中国电动化投资

Győr–Budapest Automotive and Electronics Belt

产业带概要

匈牙利杰尔—布达佩斯汽车与电子产业带沿M1高速公路和多瑙河西部展开:杰尔以奥迪整车、发动机、电驱与研发为链主,科马罗姆的比亚迪电动巴士工厂、阿奇拟建的华友钴业正极材料项目、比奥托尔巴吉的蔚来换电设备工厂和布达佩斯都市圈的总部、工程与物流服务构成东向节点。它服务欧盟市场,也处在德国汽车工业向中东欧延伸的供应链上。 [1]、[4]、[5]

这条产业带的工业基础不是近年电池投资才出现。奥迪匈牙利自1990年代在杰尔发展,已形成大规模动力总成和整车生产;2025年生产约158.5万套驱动系统、20.1万辆汽车,其中电驱约26.5万套。2026年MEBeco新一代电驱进入量产,说明杰尔正从燃油动力总成基地转向混合动力和纯电能力。 [1]、[2]

中国企业已经形成运营、扩建和规划三种状态:比亚迪科马罗姆巴士厂自2017年运营并在2025年公布扩建;蔚来比奥托尔巴吉工厂自2022年生产换电设备;华友钴业阿奇项目仍需以最新建设、试产和许可证据确认,不能把10万吨规划能力计入现有产能。联想Üllő工厂属于布达佩斯东南电子制造接口,与M1汽车核心的直接供应关系有限。 [4]、[5]、[7]、[8]

杰尔—布达佩斯轴线的底色是汽车工业,而新增中国企业并非都处于同一环节。奥迪在杰尔持续量产发动机、整车并扩大电驱,科马罗姆的比亚迪巴士厂已有运营记录,比奥托尔巴吉的蔚来设施侧重换电设备。它们共享中欧制造位置和部分工程服务,但目前不能据此断言已经组成完整的中国新能源汽车供应链。

全景与关键事实

关键事实当前公开信息对企业的含义
核心链主奥迪杰尔整车、动力总成、电驱和研发一体化
中国运营节点比亚迪科马罗姆、蔚来比奥托尔巴吉已形成实物制造与服务能力
规划节点华友钴业阿奇正极材料规划产能不计入现状
空间边界M1西部走廊+布达佩斯服务核心Üllő列为外围电子接口

边界验证:产业联系在哪里真正发生

杰尔是成熟汽车制造核心,科马罗姆—阿奇是巴士运营与材料规划节点,比奥托尔巴吉—布达佩斯西侧是换电设备、物流和专业服务节点。Üllő具备电子制造能力,但与M1汽车核心联系不足,保持外围接口定位。

边界层级纳入范围判断依据
制造核心杰尔奥迪、Dana及供应商、工程人才集中
西中段节点科马罗姆—阿奇电动巴士运营项目与正极材料规划项目
东段制造服务比奥托尔巴吉—布达佩斯西侧换电设备、物流、总部和专业服务
首都接口布达佩斯都市圈工程、研发、金融、政府与国际人才
外围电子节点Üllő联想制造与物流,非M1汽车核心

这条走廊需要分“厂对厂供应半径”和“集团服务半径”。杰尔工厂的准时配送可能覆盖西北匈牙利与邻近国家,布达佩斯周边集聚研发、管理和服务;若把更远的电池项目一并算入核心,就会掩盖真实运距与客户关系。适合纳入同一分析的,是日常交付、技术协作和劳动力流动能被证实的节点。

产业数据也不能被“新能源”三个字统一。奥迪的动力总成数量包含不同技术路线,电驱数量应单列;比亚迪的巴士交付与产能、蔚来的设备产量又是不同单位。企业需要看实际产品和客户,而不能将发动机、汽车和换电设备合成一个总产能。

形成与演化:今天的优势从哪里来

杰尔的竞争力来自奥迪长期投入、供应商标准、职业教育和靠近德国客户的物流位置。动力总成规模使它能够在电动化中复用工厂、质量体系与工程人才。 [1]、[3]

中国项目沿走廊选择不同功能:比亚迪制造电动巴士,蔚来制造换电设备并承担售后培训,华友规划材料制造。它们与奥迪并非都存在直接订单关系,但共享土地、物流、技术人才和欧盟规则环境。 [4]、[5]、[7]

规模/项目指标公开值口径与限制
奥迪2025驱动系统1,585,290套企业年度口径
其中电驱264,871套企业年度口径
奥迪2025整车200,756辆企业年度口径
比亚迪科马罗姆2025年完成第1000辆巴士累计里程碑,不是年产量
华友阿奇规划10万吨/年正极材料公告计划,运营状态未获充分确认
口径提醒 行政区数据只作背景;企业、单厂、园区和产业带数据分别标注。规划产能、投资意向和计划岗位不计入已运营结果。

奥迪长期投资培养了汽车技术工人、测试和质量体系,也使供应商形成与欧盟客户协作的经验。新电驱项目可复用厂房、工艺管理和已有供应关系,这是走廊较难被新园区复制的资产。与此同时,传统发动机订单变化会使部分岗位和企业面临转型压力,旧优势不能被自动等同于电池产业优势。

中国企业的进入方式呈现层次差异。比亚迪巴士厂是有实际产品的制造节点,扩建仍要按新增产线状态判断;蔚来设施证明设备类企业也能利用中欧位置,但规模与客户关系有别于整车;规划中的材料项目只有在建设、认证和供货发生后,才会改变现有产业链地图。

图1  杰尔—布达佩斯项目成熟度|BGAI根据本文所列官方与企业资料绘制;研究示意与已证实事实见图内标注。完整概览 · 点击放大 ↗
图1 杰尔—布达佩斯项目成熟度|BGAI根据本文所列官方与企业资料绘制;研究示意与已证实事实见图内标注。
数据期与单位见原图及邻接正文 · 原图内容完整保留
展开大图细节(可左右滑动)
图1  杰尔—布达佩斯项目成熟度|BGAI根据本文所列官方与企业资料绘制;研究示意与已证实事实见图内标注。
打开原尺寸图 ↗

产业链与协同效率:企业为什么在这里聚集

上游包括钢铝、化工、电池材料与电子元件;中游包括电驱、发动机、车桥、整车、电动巴士和换电设备;下游连接欧洲整车厂、公共交通运营商和换电网络。 [1]、[4]、[5]

Connection由奥迪订单、M1物流与欧洲客户形成;Sharing体现在技术工人、供应商、工业园和职业培训;Consensus由欧盟汽车、电池、环境和客户质量规则建立;Synergy Outcome表现为持续量产、研发升级和中国企业的本地制造。 [10]、[3]

协同维度成熟度当前表现与企业意义
Connection高奥迪与欧洲客户形成稳定订单网络
Sharing中高人才与供应商可共享,但节点间通勤半径有限
Consensus高欧盟规则与整车质量体系成熟
Synergy Outcome高整车、电驱、巴士和设备均有运营结果

杰尔的奥迪体系提供成熟的供应商审核、工艺管理和国际车型平台,是这条走廊最强的Connection。中国巴士和换电设备企业虽与之同在区域内,却各有客户与产品标准。它们能共享中欧物流、工程人才和企业服务,但不能因为都属于“电动化”,便假定发生了奥迪向中国企业的直接采购。

Sharing的上限取决于技能可迁移性。电驱总成装配、巴士制造和换电设备调试都需要机电工程人员,但岗位培训与产品安全责任不同。Consensus在欧盟法规之外还包括每一家客户的内部采购标准。Synergy Outcome应观察多客户供应商的出现、技术人员跨项目流动以及稳定的跨境交付,而非仅统计投资额。

走廊的成熟是优势也是约束。成熟客户能够提供清晰需求和质量反馈,新进入者却必须在已被既有供应商占据的体系中证明能力。中国企业若把政策激励当作主要竞争力,容易低估客户认证和长期服务所需的时间。

走廊内的企业品牌也有不同目标。奥迪杰尔为全球整车平台提供制造能力,巴士品牌直接面向城市公共交通运营商,换电设备更多面向基础设施运营者。即使三者共享工程人才,市场推广不可能共享同一叙事。中国企业应分别确认终端使用者、采购人和售后责任人。

产业链中的“跟随进入”也需严格定义。供应商在奥迪体系中取得订单、在比亚迪巴士厂周围建立产线、在布达佩斯周边做技术服务,都是不同程度的进入。只有法人、工厂、客户与产品都对应,才能判断企业是参与当地生产,还是只在匈牙利登记业务。

代表企业与项目:谁在组织这条产业带

奥迪杰尔2025年的动力总成、电驱和整车数据分别体现工厂三种能力,不能把三项数字相加称为“产量”。2026年电动车平台相关量产节点说明产品结构继续变化,但新平台对本地供应商的实际拉动,需要客户定点和采购清单来证明。

比亚迪科马罗姆的巴士工厂已有多年运营和交付记录,扩建公告则属于另一阶段。核对其本地价值链,要看车身、电池、驱动与软件分别在哪里制造,以及欧洲公交运营商的售后反馈。蔚来比奥托尔巴吉换电设备项目的价值,在于设备工程和网络部署,并非当地已形成换电乘用车大规模生产。

图2  走廊电动化项目分层|BGAI根据本文所列官方与企业资料绘制;研究示意与已证实事实见图内标注。完整概览 · 点击放大 ↗
图2 走廊电动化项目分层|BGAI根据本文所列官方与企业资料绘制;研究示意与已证实事实见图内标注。
数据期与单位见原图及邻接正文 · 原图内容完整保留
展开大图细节(可左右滑动)
图2  走廊电动化项目分层|BGAI根据本文所列官方与企业资料绘制;研究示意与已证实事实见图内标注。
打开原尺寸图 ↗

奥迪杰尔:从发动机基地转向电驱与研发

2025年奥迪杰尔仍保持大规模动力总成与整车生产,电驱占比继续提高;2026年MEBeco系列生产表明工厂正在吸收下一代平台。其链主作用来自订单、标准、人才和供应商开发,而不只是产量。 [1]、[2]、[3]

比亚迪科马罗姆:运营工厂上的扩建

比亚迪巴士厂自2017年运营,2025年完成第1000辆巴士并公布约7570万欧元扩建、卡车生产和研发实验室计划。现有巴士运营与未来扩建应分别记账。 [4]

蔚来比奥托尔巴吉:小规模高战略性的设备节点

蔚来2022年启用约1万平方米的换电设备工厂,兼具生产、售后、培训与研发功能。它的意义不在产量规模,而在把欧洲换电网络的设备和服务能力本地化。 [5]、[6]

企业/项目节点产业角色当前状态产业带意义
奥迪匈牙利杰尔整车、动力总成、电驱、研发运营核心链主
Dana杰尔传动与车桥系统运营系统供应商
比亚迪科马罗姆电动巴士;扩建卡车/研发运营+扩建中国链主
蔚来比奥托尔巴吉换电设备与服务运营欧洲设备节点
华友钴业/BAMO阿奇正极材料规划/状态待核潜在材料节点

中国企业与产业带:进入时间、状态与真实关联

中国企业在本带已经覆盖整车、基础设施设备、材料和电子制造,但项目成熟度差异很大。报告将运营产能与扩建、规划项目分开,并把最终控制地、当地实体和实际工序作为归属依据。

企业进入时间方式/环节截至2026-09-15状态产业带关联证据边界
比亚迪2017运营;2025扩建公告电动巴士绿地制造运营+扩建科马罗姆直接节点扩建岗位和能力为计划
蔚来2022换电设备绿地工厂运营布达佩斯西侧直接节点产量需持续核验
华友钴业/BAMO2023公告正极材料绿地项目规划/状态待核阿奇潜在节点10万吨为规划能力
联想2022Üllő服务器与工作站制造运营外围电子接口不视为M1汽车核心

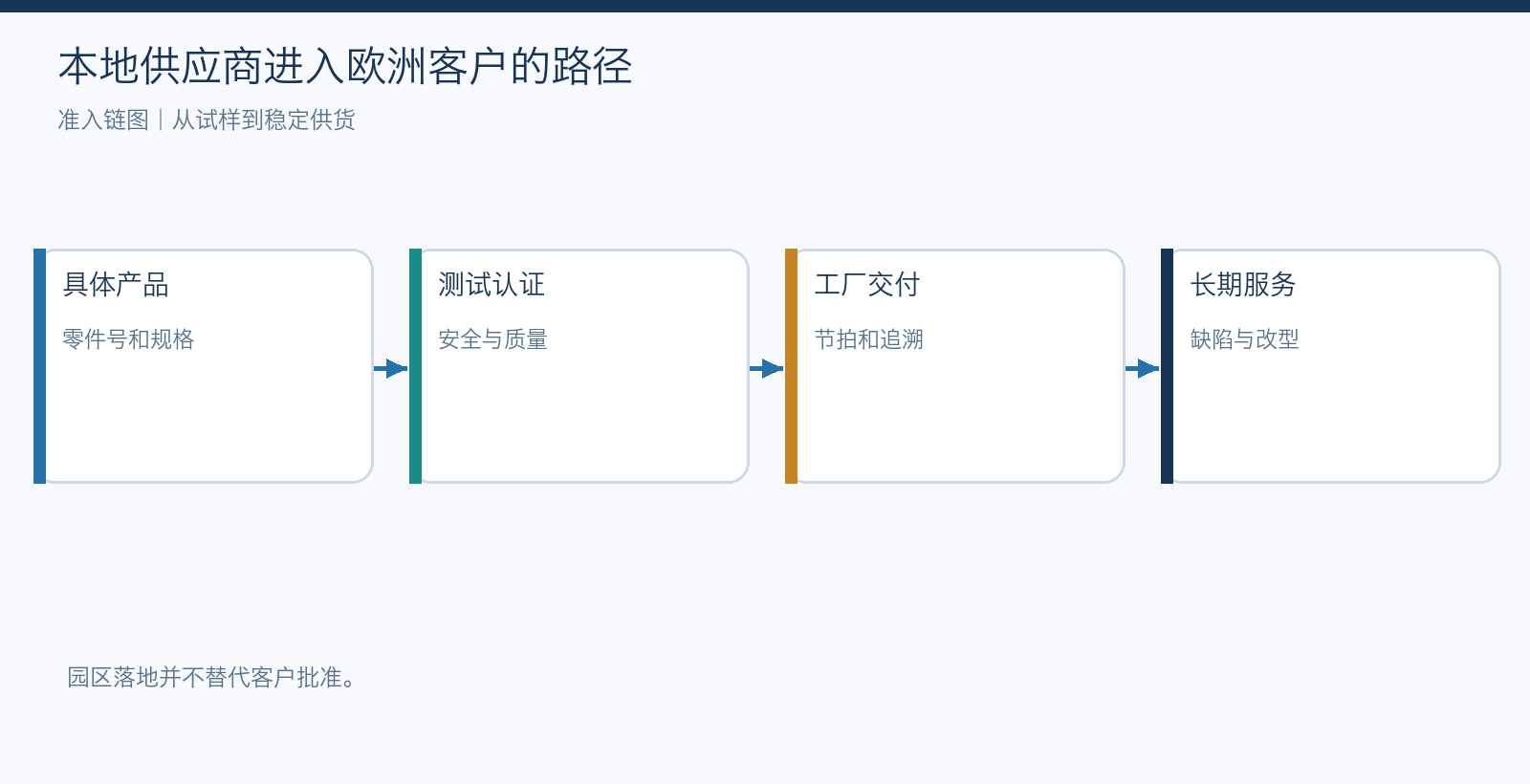

已有制造基础的中国企业可以围绕欧盟客户选择跟随模式:小规模工程与备件中心先行,客户定点稳定后再增加装配。对巴士、换电和电驱供应商,客户和认证各不相同,不能照搬某一家企业的落地路径。材料投资尤其要把规划产能、环评、能源接入与客户签约分别核验。

B2B品牌建设在这里主要依靠可用率、故障处理和公共采购履约。公交运营商、汽车主机厂和能源基础设施客户对服务网点的期待不同。若企业只展示本地法人而无法出示长期质保和技术支持安排,欧洲客户未必将其视为可靠本地供应商。

图3  成熟整车链与中国项目的不同客户|BGAI根据本文所列官方与企业资料绘制;研究示意与已证实事实见图内标注。完整概览 · 点击放大 ↗
图3 成熟整车链与中国项目的不同客户|BGAI根据本文所列官方与企业资料绘制;研究示意与已证实事实见图内标注。
数据期与单位见原图及邻接正文 · 原图内容完整保留
展开大图细节(可左右滑动)
图3  成熟整车链与中国项目的不同客户|BGAI根据本文所列官方与企业资料绘制;研究示意与已证实事实见图内标注。
打开原尺寸图 ↗

产业机会与进入要求

新增机会来自奥迪既有供应链的电驱与功率电子升级,也来自比亚迪、蔚来等中国运营节点的设备和服务需求。材料与电池企业只有在具体项目取得许可、融资和客户里程碑后,才适合配置重资产。

机会环节产业带为什么需要中国企业必须具备优先进入方式
电驱与功率电子奥迪平台升级与供应链本地化车规认证、客户定点、欧盟数据责任联合开发→本地制造
电池设备与环保工程材料和电池项目需要稳定运营EHS、废物、水和许可能力项目服务
自动化与数字质量劳动力紧张推动效率投资欧盟网络安全、本地工程团队服务中心
商用车零部件与售后比亚迪扩建和欧洲车队需求型式认证、备件与保修网络跟随客户进入
推荐进入顺序 客户或资源验证 → 产品与法规设计 → 本地服务和团队 → 供应商与资源合同 → 分期制造。每阶段设置停止条件。

汽车零部件企业首先应确定技术路线:服务传统动力总成升级,还是进入电驱、高压电控与车身轻量化。前者依赖现有供应商关系,后者可能需要新的测试与责任保险。选择决定厂址、人员和设备;“新能源汽车零部件”过于宽泛,无法支持投资预算。

巴士整车企业面对公共采购及运营商,售后与车辆可用率直接影响品牌;换电设备企业则要证明设备兼容、安全和网络运营安排。其客户并非同一批人。两种成功经验都值得中国企业学习,但不适合做统一的“匈牙利出海模板”。

若考虑电池材料投资,务必分开材料项目公告与已运营客户。材料厂需要长期电力、水、许可和危险品物流,而客户可能分布于匈牙利其他地区或欧洲。没有客户定点和环评进展,大额计划投资仍不应改变走廊当期产业链判断。

图4  本地供应商进入欧洲客户的路径|BGAI根据本文所列官方与企业资料绘制;研究示意与已证实事实见图内标注。完整概览 · 点击放大 ↗
图4 本地供应商进入欧洲客户的路径|BGAI根据本文所列官方与企业资料绘制;研究示意与已证实事实见图内标注。
数据期与单位见原图及邻接正文 · 原图内容完整保留
展开大图细节(可左右滑动)
图4  本地供应商进入欧洲客户的路径|BGAI根据本文所列官方与企业资料绘制;研究示意与已证实事实见图内标注。
打开原尺寸图 ↗

市场、客户与交付

走廊面向欧盟汽车、商用车和设备市场。杰尔的订单受大众集团平台与欧洲需求影响,比亚迪巴士面向公共交通采购,蔚来设备取决于换电网络扩张。三者不能用同一个市场指标衡量。 [1]、[4]、[5]

欧盟电池法规要求逐步形成碳足迹、再生含量、供应链尽调与数字护照。2025年修订已推迟尽调义务,但电池护照仍计划自2027年2月18日起适用,企业应按最新文本准备。 [10]、[12]、[11]

地处欧盟内部,使产品面向跨国客户有制度便利,但每种产品仍要通过对应法规和客户标准。整车要面对车型认证与售后责任,电池材料需满足产品、环境和尽职调查要求,电子与软件还涉及数据和网络安全。符合园区招商政策不等于获得欧洲客户准入。

与德布勒森东部电池带比较,杰尔—布达佩斯有更长的汽车工程和整车历史,东部则集中更多新建电池项目。适合比较的不是哪个地区项目总投资更大,而是本地供应商能否在新旧技术路线间转移、客户定点是否分散以及劳动市场能否承受扩张。

基础设施、人才与真实成本

M1高速和铁路连接奥地利、斯洛伐克与布达佩斯,是欧洲供应链主轴;拥堵和跨境运输仍需设置替代路线。

杰尔拥有成熟汽车技能,布达佩斯吸引工程与国际人才;电池化工、软件和自动化人才竞争上升。

材料项目必须逐地块核验电力、水、排放和社区条件,国家级支持不能替代项目许可。

成本与资源项必须取得的项目级信息容易低估的部分
土地与建设产权、规划、地质、消防、许可和交付日改造、许可延迟与扩建条件
能源、水与环境容量、价格、接入、冗余、排放和废物停机、扩容和社区责任
人才与劳动岗位工资、班次、流失、培训与签证本地经理与员工交通
物流与库存路线、口岸/港口、时效、保险与备选拥堵、安全与资金占用
客户与量产审核、样件、良率、利用率、保修与回款厂房完成到稳定收入的时间

成熟走廊拥有供应商、交通和工程服务,但成熟也意味着土地、熟练工及能源需求竞争。企业应取得厂址层面的电价、接入时间、污水处理和招聘数据,再与客户交付要求核算。仅凭匈牙利全国平均工资或税率,无法得出这条走廊的实际总成本。

供应链韧性还要看进口件依赖。即便在匈牙利完成最后装配,电芯、半导体或关键电子器件可能跨境流动。真正可复制的协同,来自供应商在欧盟规则下持续交付,而不是产线照片或一次性投资金额。

政策、贸易与监管

匈牙利补助必须与欧盟国家援助规则、项目就业义务、环境许可和回收条款共同核验。对电池和材料项目,还要把电池护照、尽职调查、碳足迹和化学品责任写入客户审核。

规则主题企业需要理解的要求核验与行动
欧盟产品规则电池、车辆、化学品和数字责任叠加按产品建立法规责任人
投资补助VIP现金补助附带投资和就业条件以正式批文及回收条款入模
劳动与签证2026访客工人渠道收紧中国技术人员逐人匹配合法类别
海关与CBAM进口材料、钢铝及碳数据影响成本用Access2Markets和CBAM规则核验

欧盟单一市场给走廊内工厂提供跨境客户基础,但产品规则并不会自动统一全部工序。巴士整车、电驱总成、换电设备和电池材料分别面对车辆认证、电气安全、网络及化学品要求。企业应从自己交付的具体产品倒推规则,向对应主管机关和客户审核团队确认,而非用一句“符合欧盟标准”概括。

本地投资促进政策也只解决部分成本。若电力接入需要更长时间,或熟练工供给不足,名义补贴可能不足以弥补延后交付的损失。评估厂址时,应将奖励的兑现条件与客户合同的量产节点放在同一时间轴,区分能在开工前获得的支持和达标后才可获得的支持。

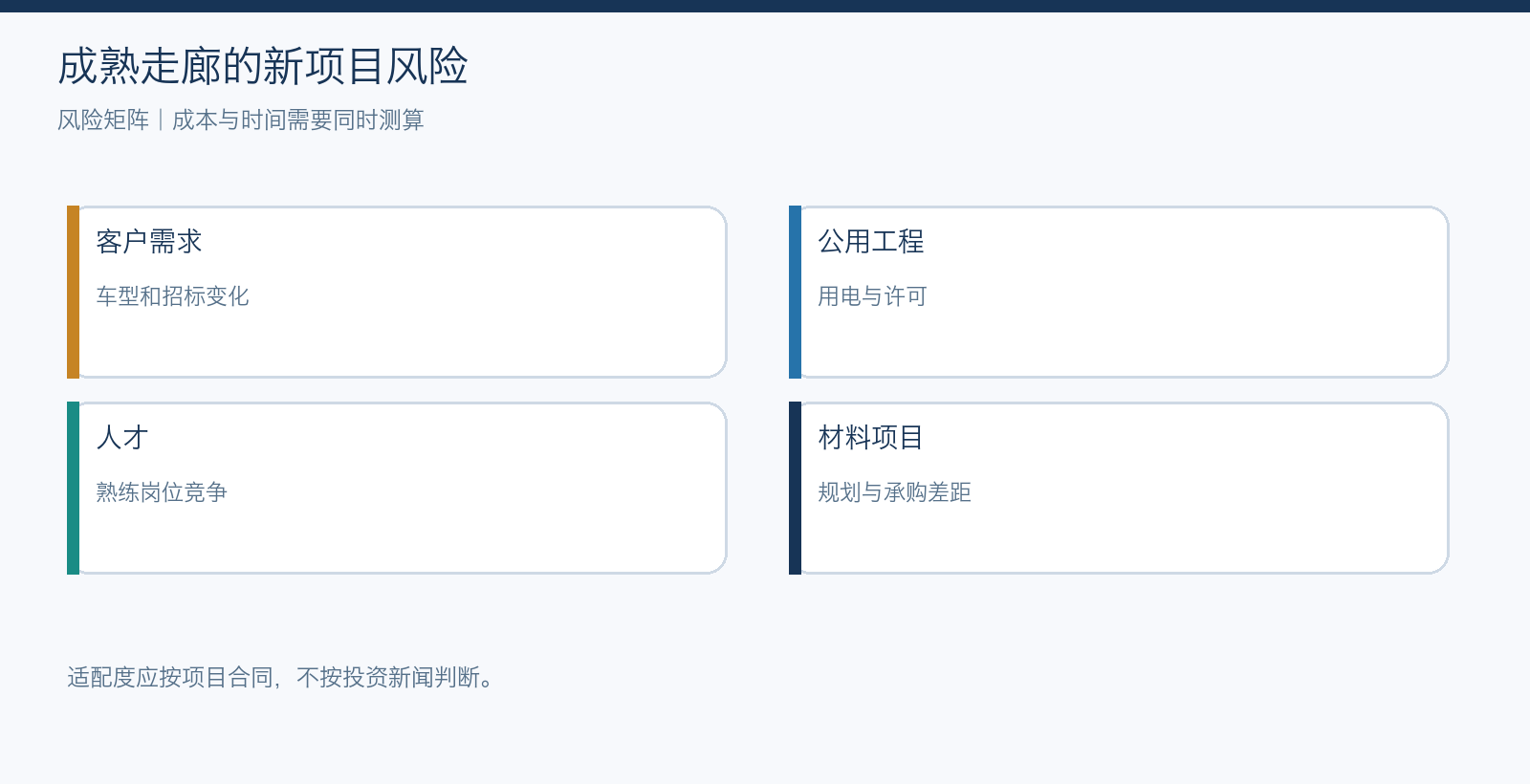

风险矩阵:哪些变量会改变投资结论

风险概率影响触发机制应对重点
欧洲汽车需求中高高平台减产或车型调整多客户与柔性
项目状态误判高高规划项目延期里程碑台账
劳动力与签证高中高许可收紧或流失本地化与提前申请
能源与许可中高接入或环评延迟地块级条件先决
电池规则变化中中高数据或责任新增合规数据平台

欧盟汽车需求、技术路线和能源价格的变化可能同时影响发动机、电驱及整车订单,却会以不同方向传导。某些传统零件需求下降,并不意味着所有现有供应商都失去价值;能转向结构件、热管理或精密加工的企业或有新的机会。风险矩阵应按产品而非按企业国籍分类。

当地工人紧张和能源接入时间,可能将“靠近客户”的优势抵消。企业应取得项目级用工计划、生产班次、电力合同和实际运输报价,并对关税及客户合规审查设置缓冲。国家投资促进资料可以帮助找入口,不能代替企业项目的现金流测算。

图5  成熟走廊的新项目风险|BGAI根据本文所列官方与企业资料绘制;研究示意与已证实事实见图内标注。完整概览 · 点击放大 ↗
图5 成熟走廊的新项目风险|BGAI根据本文所列官方与企业资料绘制;研究示意与已证实事实见图内标注。
数据期与单位见原图及邻接正文 · 原图内容完整保留
展开大图细节(可左右滑动)
图5  成熟走廊的新项目风险|BGAI根据本文所列官方与企业资料绘制;研究示意与已证实事实见图内标注。
打开原尺寸图 ↗

企业—产业带适配

已有欧洲车企定点、本地工程团队和欧盟合规能力的零部件、自动化及设备企业适配度较高。依赖低工资或尚未兑现材料项目的企业,需要等待许可与客户证据。

企业类型适配度进入成立条件主要门槛
已有欧洲车企定点的零部件企业高客户订单和欧盟认证成本与质量
电池设备及环保服务商中高绑定具体项目和许可项目节奏
自动化与工业软件企业高本地工程及数据合规人才与销售周期
依赖低工资的大规模组装企业低至中自动化和高附加值产品工资与劳动力约束

企业内部应把“匈牙利客户”拆成至少三组:整车OEM及其一级供应商、公共交通采购与运营方、换电及能源网络客户。每组客户的招标、验证和售后不同。一个已在科马罗姆运营的巴士厂,能提供当地经营经验,却不能替其他中国企业完成奥迪供应商审核;换电设备项目也不能证明乘用车销售渠道已建立。

欧洲市场定位决定制造深度。若产品体积大、售后频繁或交付需快速变更,靠近客户的最后装配和工程服务可能先于完整制造形成价值。若关键材料仍从亚洲进口,在匈牙利做浅层加工未必足以改变客户成本或原产地判断。企业应按零件清单计算物流、认证、库存、工人和公用工程,再决定本地化比例。

一条更可行的观察线是供应商升级。奥迪电驱项目是否带动现有机加工、电子或测试企业升级?中国企业能否通过共同试验和服务进入这条升级链?比亚迪和蔚来的本地经验是否培养可迁移的技术人才?这些问题比“有多少中国新能源项目”更接近协同效率。公开资料尚不足以回答,必须留待供应商和园区访谈。

投资风险也应与客户契约相连。欧盟需求收缩可能影响传统与纯电车型,材料项目延期可能使上游供应商空置,熟练工紧张可能推高各链的成本。企业可以用分阶段租赁、模组化设备和多客户试点降低风险;若投资必须依赖尚未开工项目达到满产,则应明确这是高风险而非已成熟机会。

结语:用节点状态识别成熟走廊中的真实增量

杰尔—布达佩斯是一条有真实汽车工业底座、正在吸收中国电动化项目的走廊。奥迪提供成熟标准与人才市场,中国项目增加产品和技术路径。

进入决策应按节点和状态拆分:运营项目围绕客户和效率,扩建项目围绕里程碑,规划项目围绕许可与融资。只有这样,产业带热度才不会被尚未兑现的产能放大。

这里的工业底座已经成熟,新能源汽车相关增量却有不同成熟阶段。对中国企业,最稳妥的是沿已有客户和工艺接口进入,逐项证明生产、销售与服务;对研究者,则应持续把在产、扩建和规划项目分开。如此才能看清中欧汽车走廊里哪些能力已经存在,哪些仍只是未来选择。

最能改变本篇判断的,不是再发现一项大型规划投资,而是现有工厂中出现新的客户与供应商连接。如果奥迪新平台吸纳区域电子供应商,中国巴士工厂增加当地高价值零件采购,换电设备服务跨国客户,这条成熟走廊的电动化深度才会被实证提高。

如果电驱项目吸纳区域电子供应商、巴士厂增加高价值零部件本地采购、换电设备服务形成跨国客户,走廊的电动化深度才会被实证提高。相反,若新增项目长期停留在投资公告,奥迪既有制造仍重要,却不应因此给整条走廊贴上完整新能源生态的标签。

对每家企业还要分别记录品牌目标。巴士运营商重视车辆全寿命周期,换电客户重视设备与网络可用性,汽车OEM重视成本、认证和缺陷处理。三种关系可共享工程人才,却不能共享同一套客户承诺。

产业带出海工具箱

本工具箱围绕匈牙利投资补助、税关、外籍员工与欧盟汽车电池规则设置;不同节点的许可和项目状态应分别核验。

官方资源与政策核验入口

事项主管机构/入口使用场景链接
投资补助HIPA补助资格、条件与批文进入
税务海关NAV企业税务与海关咨询进入
工作居留匈牙利移民总局外籍员工适用许可类别进入
电池法规欧盟委员会/官方公报碳足迹、尽调、回收与护照进入
贸易规则Access2Markets关税、原产地和产品要求进入
知识产权EUIPO欧盟商标与外观设计进入

中国出海企业应形成的五张决策表

五张决策表围绕奥迪或中国企业客户、节点状态、欧盟认证、人才和量产里程碑设置,运营、扩建与规划项目分别建账。

表一:客户与产品适配必须填写形成的决策
客户牵引客户、产品、定点/订单、SOP和生命周期是否有真实进入理由
产品责任规格、认证、质量、保修和召回本地能力边界
第二客户共同工艺、产线转用与退出成本首期规模与柔性
表二:中国企业与项目状态必须填写形成的决策
企业身份最终控制地、当地实体、厂址和进入时间确认中国企业口径
里程碑签约、用地、开工、设备、试产、认证、量产避免状态混写
运营结果产量、客户、员工、采购、事故和扩产判断真实协同
表三:法规、税关与技术合规必须填写形成的决策
产品法规认证、碳、回收、护照或本地含量市场准入
税关HS编码、进口、库存、VAT及优惠义务交易与资金路径
技术与IP图纸、软件、数据、商标专利和保密责任边界
表四:本地组织与资源必须填写形成的决策
关键岗位厂长、质量、工艺、EHS、税务、采购、HR独立运营时间
供应商物流认证、交期、备选、库存和应急路线本地化与韧性
土地能源环境产权、电水、排放、消防、接入和冗余投产关键路径
表五:里程碑、资金与止损必须填写形成的决策
建设与量产许可、设备、样件、审核、SOP和收入日期分期拨款
压力测试价格、汇率、利用率、良率、工资、能源和物流资金安全垫
Go/No-Go最低订单、许可、团队、认证、回报和退出阈值继续、暂停或退出

待核实问题

待核实问题验证路径
华友阿奇项目在2023年公告后的许可、融资、建设与客户状态许可原件、公司披露与现场核验
比亚迪科马罗姆扩建的实际产量、产品组合与供应商本地化运营数据、交付记录和供应商审核
蔚来比奥托尔巴吉设备产量、欧洲网络需求与售后负荷企业数据、安装记录与网络运营数据
中国项目与奥迪杰尔之间是否存在直接订单或供应关系客户定点、合同与物流记录
M1节点间人才通勤、物流时窗和公用工程差异通勤、运输、地块与能源数据

未来最关键的一手资料,是奥迪新电驱供应商名单、比亚迪巴士的本地采购和欧洲客户复购、蔚来设备的产量与出口路径,以及规划材料项目的环评和承购。若其中只有个别项目进展,走廊整体判断也应局部更新,而不是一次性把所有电动化能力提升到“成熟”。

待访谈对象

华友项目团队、HIPA、地方政府

比亚迪工厂、采购与客户

蔚来工厂与欧洲运营团队

奥迪采购、Tier 1与中国企业

园区、物流商、HR与公用事业

核心来源

核心来源分别支持奥迪运营结果、中国企业实际节点、材料项目公告与欧盟规则。2023年项目公告只证明当时计划,不能自动升级为在建或量产。

编号/链接机构资料名称/主要支持主张发布日期/状态证据等级
[1]Audi Hungaria2025年生产与投资结果2026-03-17A
[2]Audi HungariaMEBeco电驱量产2026-06-18A
[3]Audi Hungaria功率电子技术开发2025B
[4]HIPA比亚迪科马罗姆扩建2025-06-27B
[5]蔚来匈牙利比奥托尔巴吉工厂动态页面B
[6]HIPA蔚来匈牙利项目动态页面B
[7]HIPA华友阿奇项目公告2023A
[8]联想Üllő欧洲制造基地启用2022A
[9]HIPADana匈牙利业务动态页面B
[10]欧盟官方公报欧盟电池与废电池法规 (EU) 2023/15422023-07-28A
[11]欧盟委员会电池数字产品护照更新于2026-08-15A
[12]欧盟官方公报电池尽职调查义务延期条例 (EU) 2025/15612025-07-30A
[13]欧盟委员会税务与关税同盟总司CBAM正式期规则动态页面,核验于2026-09-15A
[14]欧盟委员会Access2Markets关税、原产地与进口要求动态页面,核验于2026-09-15A
[15]欧盟知识产权局 EUIPO欧盟商标与外观设计入口动态页面,核验于2026-09-15A
[16]匈牙利移民总局就业目的居留许可动态页面,核验于2026-09-15A
[17]匈牙利移民总局访客工人居留许可修订2026-06-05A
[18]匈牙利税务海关总局 NAV外资企业税务联系入口动态页面,核验于2026-09-15A
[19]匈牙利投资促进局 HIPAVIP现金补助制度修订动态页面,核验于2026-09-15B

— 本文完 —

返回研究主体 →
